Centrum Nová Palmovka
Nedostavěný betonový skelet s proskleným průčelím měl fungovat jako nová radnice MČ Praha 8 a také jako obchodní centrum Nová Palmovka. Kromě kanceláří a obchodů tu také měla být střešní zahrada. Architektem se stal Josef Pleskot a projekt měl celkově podpořit rozvoj zanedbané lokality. Cena výstavby byla odhadována na 1,14 miliard Kč. Projekt byl schválen v roce 2010, stavba začala v roce 2014 a předpokládané dokončení bylo naplánované na rok 2016. Avšak ani v roce 2025 není stavba dokončena.
Stavební práce byly pozastaveny v roce 2015 z důvodu soudních sporů mezi investorem stavby (společností Centrum Palmovka a. s. vlastněnou MČ Praha 8) a zhotovitelem (společností Metrostav). Předmětem sporu bylo neuhrazení dlužné částky zhotoviteli za provedené práce, přestože proběhly v souladu se smlouvou, která byla uzavřena v rámci veřejné zakázky. Investor současně podal žalobu na určení vlastnického práva, kdy se mělo soudně řešit, zda je majitelem stavby hlavní město Praha, nebo Centrum Palmovka a. s. (a zda jsou uzavřené smlouvy vůbec platné).
V roce 2019 vyšla informace, že náklady na dosud nedostavěnou budovu stály 800 milionů Kč. Zároveň budovu převzala do správy MČ Prahy 8, která zajistila ochranu před zatékáním vody a zabezpečení proti bezdomovcům, narkomanům a vandalům. V roce 2020 se začalo uvažovat o dvou varintách – rozestavěnou budovu prodat, nebo zbourat. O dostavbě se neuvažovalo, jelikož by byla mimo finanční možnosti MČ Prahy 8. Avšak stále nebyly vyřešené soudní spory, které se začaly prohlubovat a nakonec se táhly až do konce roku 2021. Poté byly ukončeny dohodou mezi MČ Praha 8, Metrostavem a hlavním městem Prahou. Výsledkem je, že MČ Prahy 8 zaplatila firmě Metrostav přibližně 142 milionů Kč a nedostavěná boduva i s pozemky následně přešla do majetku hlavního města Prahy. Zároveň Praha 8 dostala dotaci 550 milionů Kč a odpuštění dluhu vůči magistrátu, který byl ve výši 250 milionů Kč.
V roce 2022 začal pražský magistrát připravovat prostory pro rozšiřování pražské centrály EUSPA (Agentura Evropské unie pro kosmický program), která se měla přesunout ze stávajících prostor v Holešovicích, které přestávají kapacitně vyhovovat. Dostavbu, formou veřejné zakázky a jejíž náklady byly odhadované na 1,9 miliard Kč, měla zajišťovat příspěvková organizace PDS (Pražská developerská společnost). Některé části budovy měly zůstat zachovalé podle původních plánů a zároveň by vznikly nové úpravy. Dostavba měla začít v roce 2024 a dokončení bylo plánované na rok 2027. Poté bylo v plánu, že si budovu od města pronajme ministerstvo financí, které prostory poskytne agentuře. Také bylo v plánu kolem postavit novou čtvrť s parkem. Z plánů ale evidentně sešlo, jelikož i v roce 2025 budova stále chátrá.
Další plán, který se objevil v polovině roku 2025, byla přestavba na luxusní hotel a wellness centrum. Články slibovaly nevšední zážitky, masáže pod širým nebem, bazény a sauny, nebo designové butiky. A to už v létě téhož roku!
Nyní je podzim 2025 a betonový skelet stále zeje prázdnotou a proměňuje se ve stále větší ruinu. Ale nevšední zážitky vás tu rozhodně potkat mohou, akorát k wellness aktivitám to bude mít hodně daleko.
Některé z vizualizací, jak mělo Centrum Nová Palmovka vypadat:

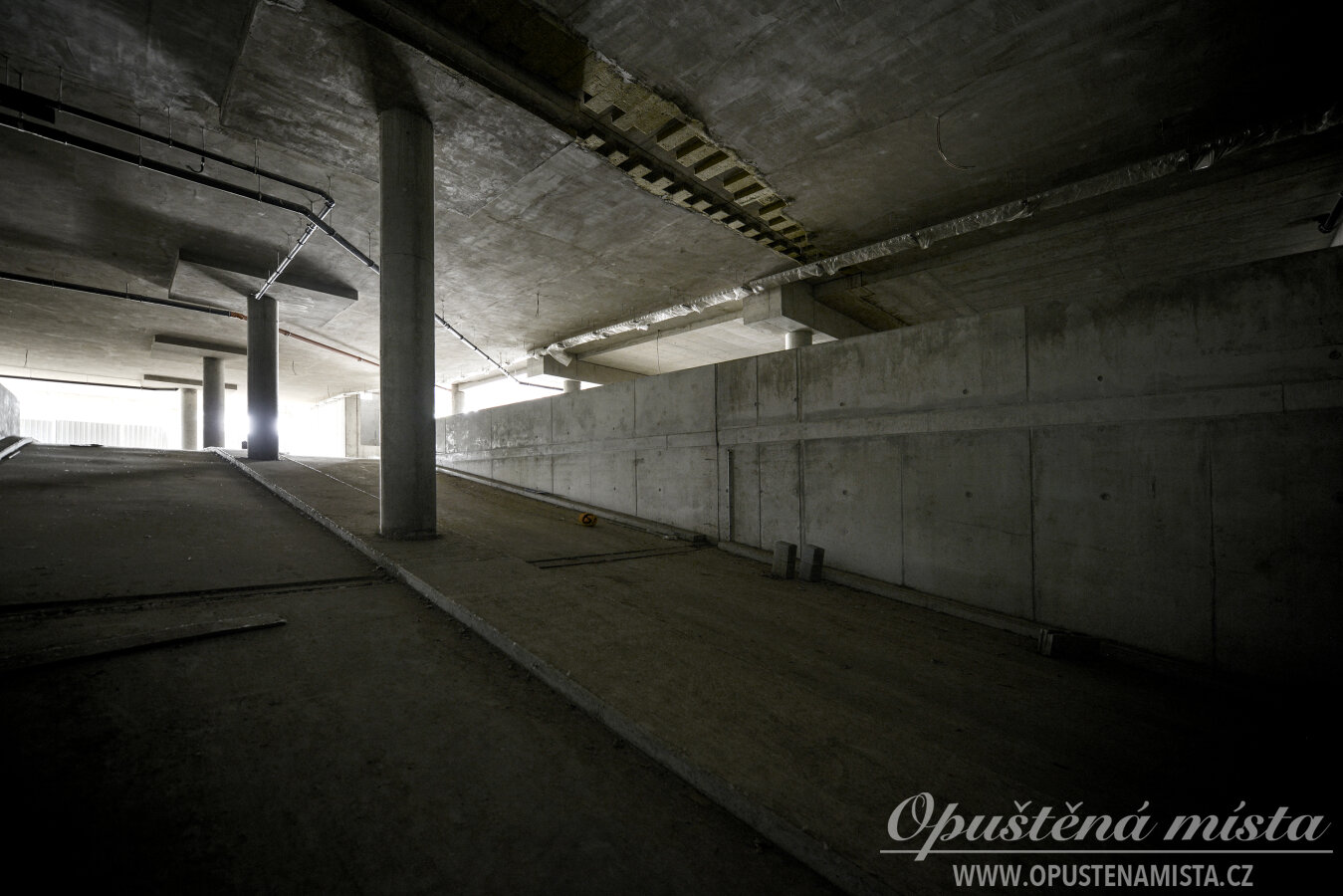

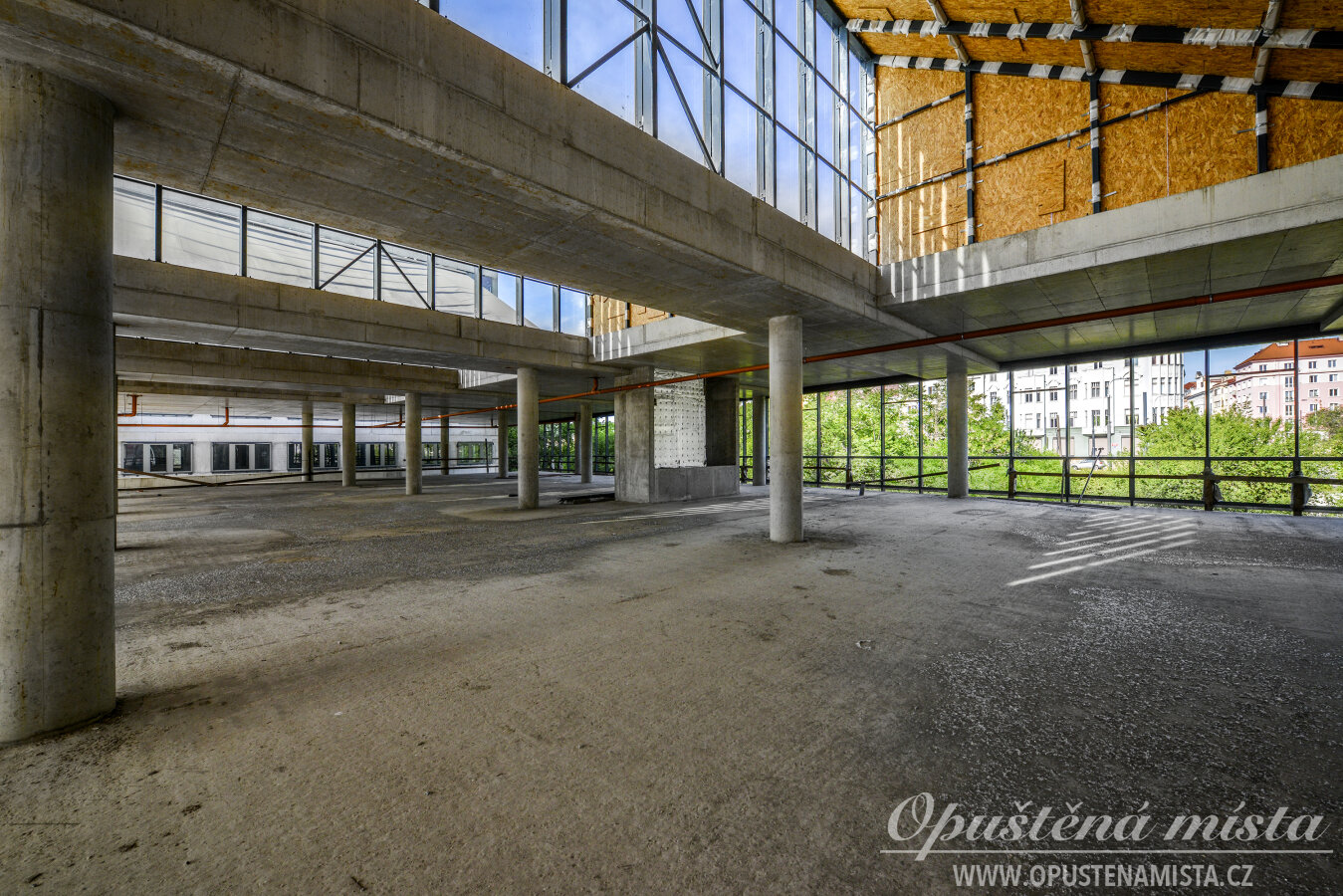

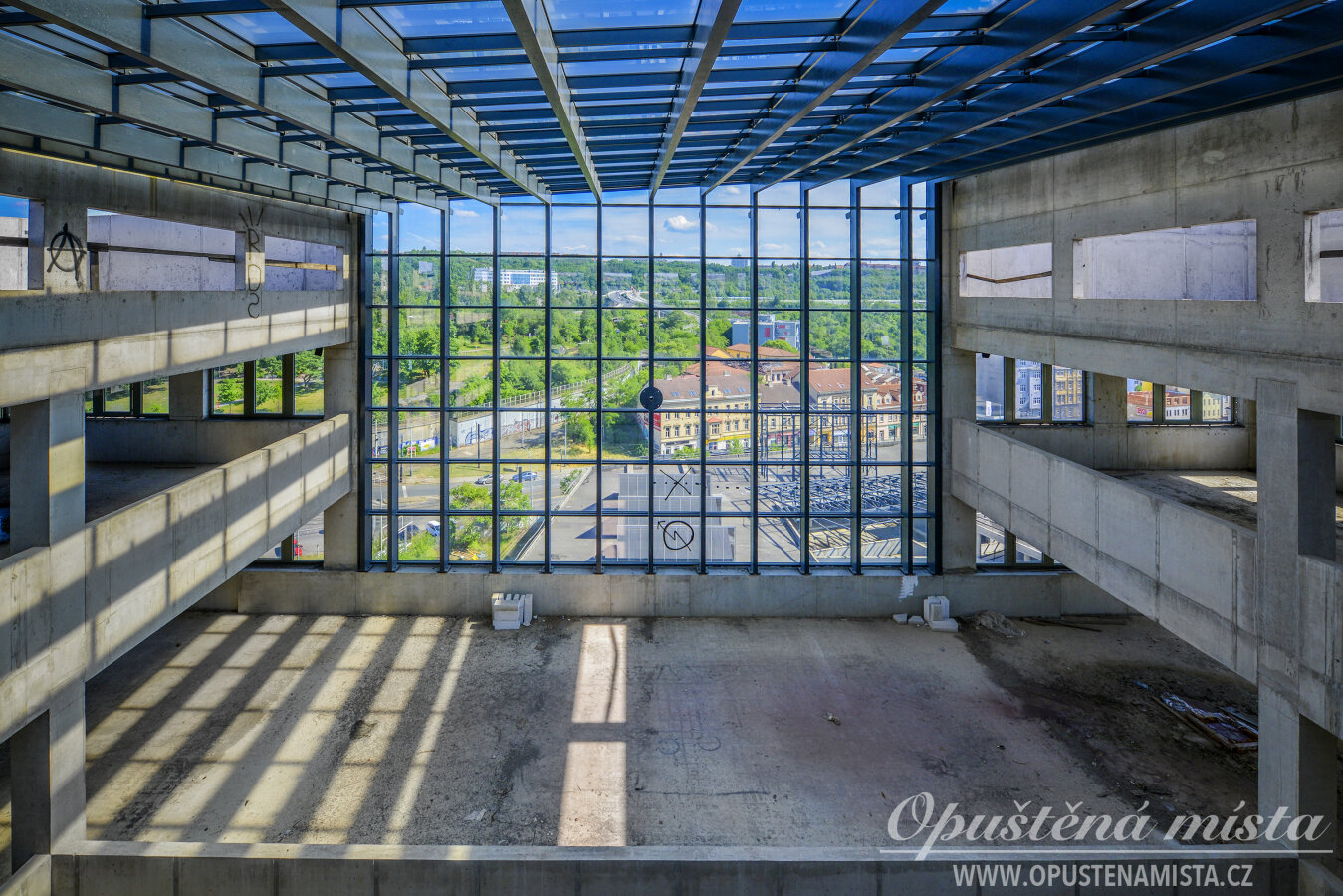

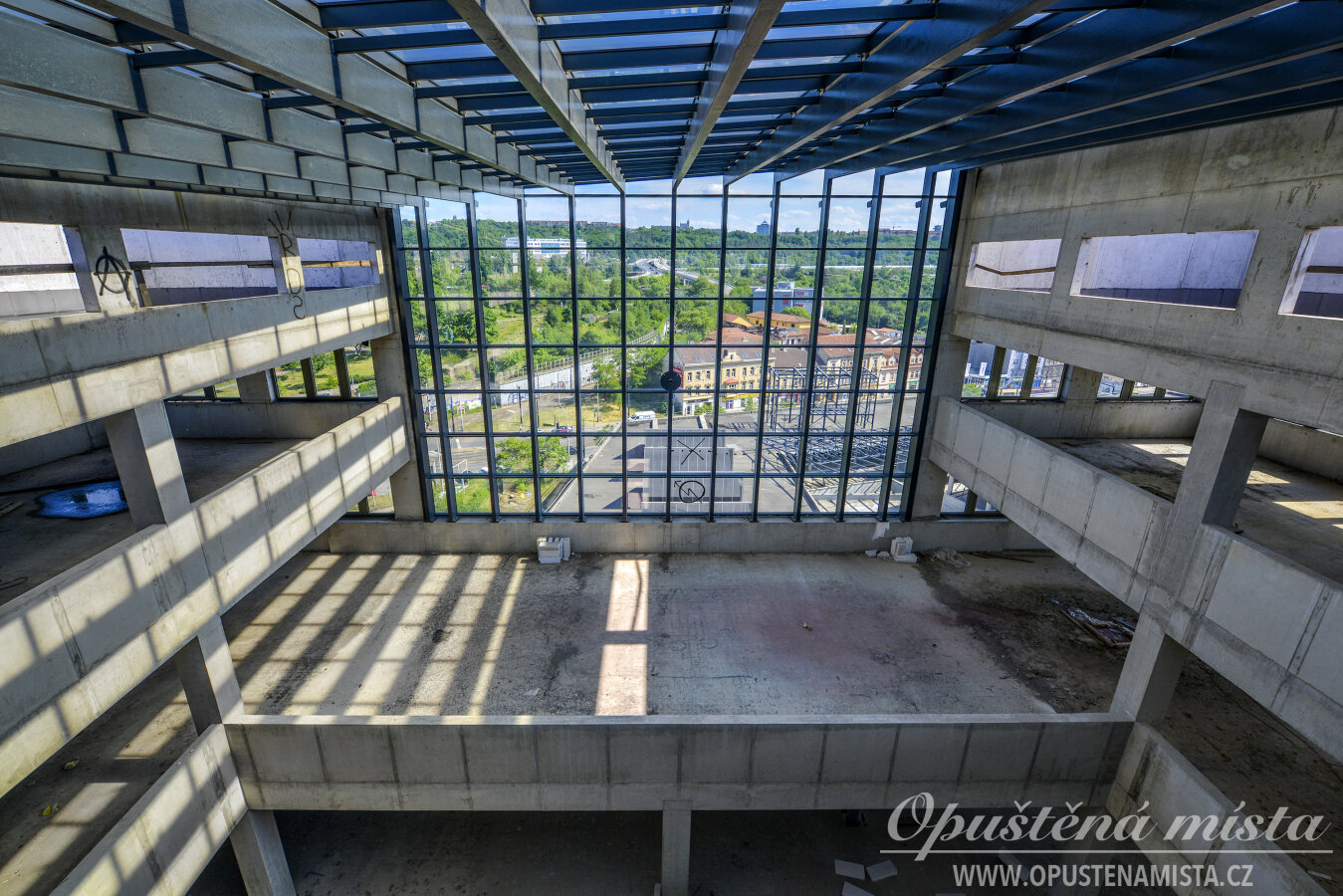

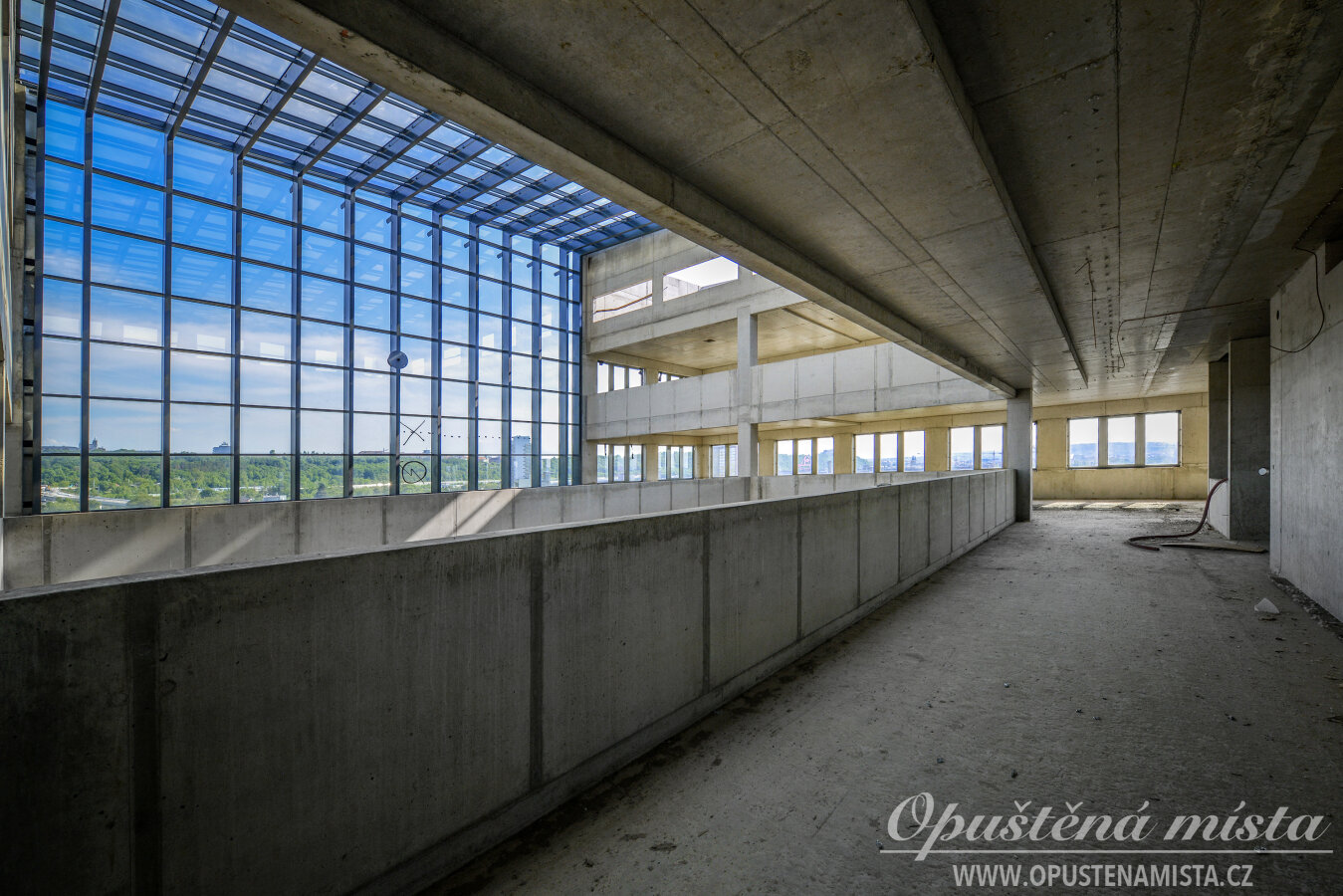

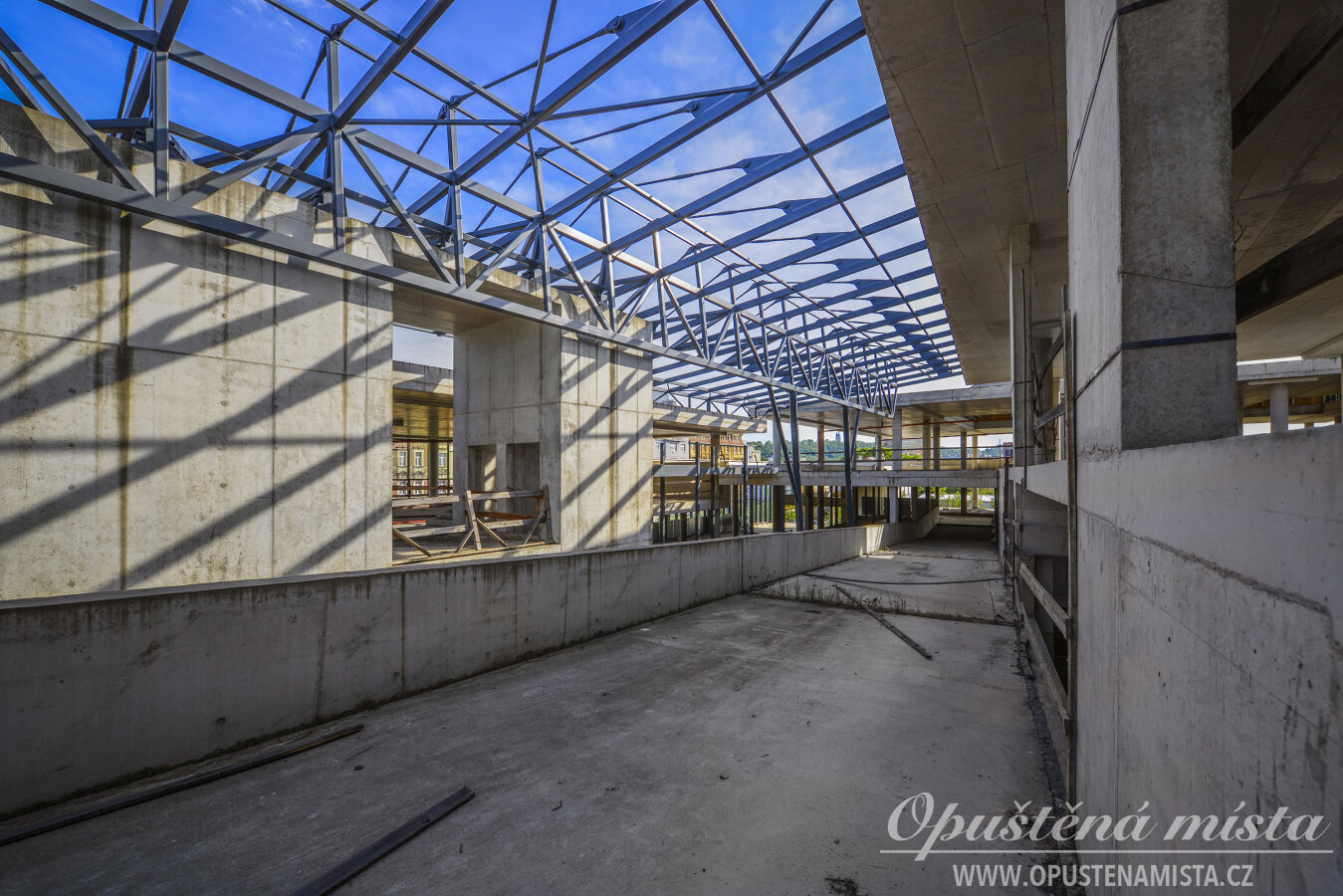

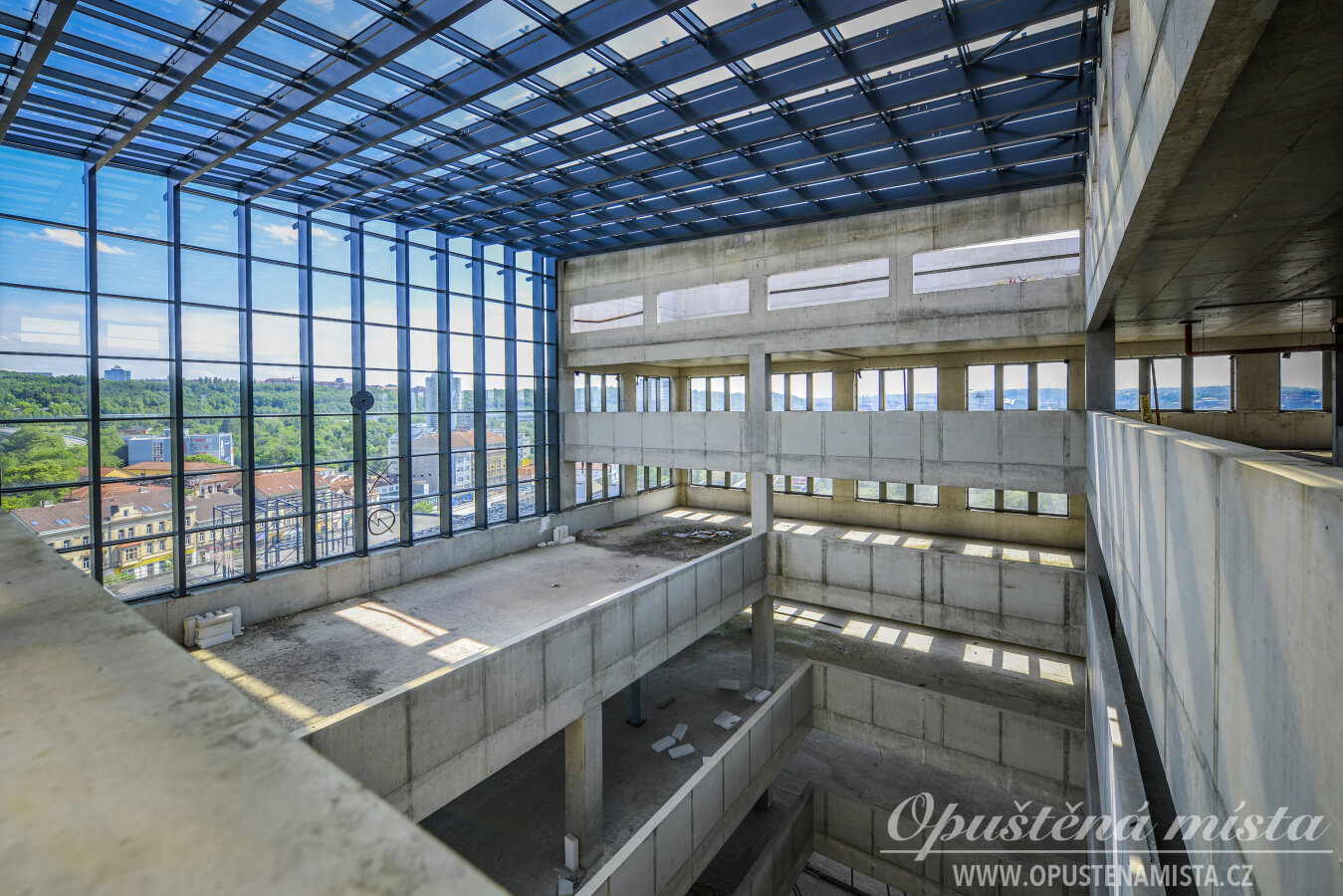

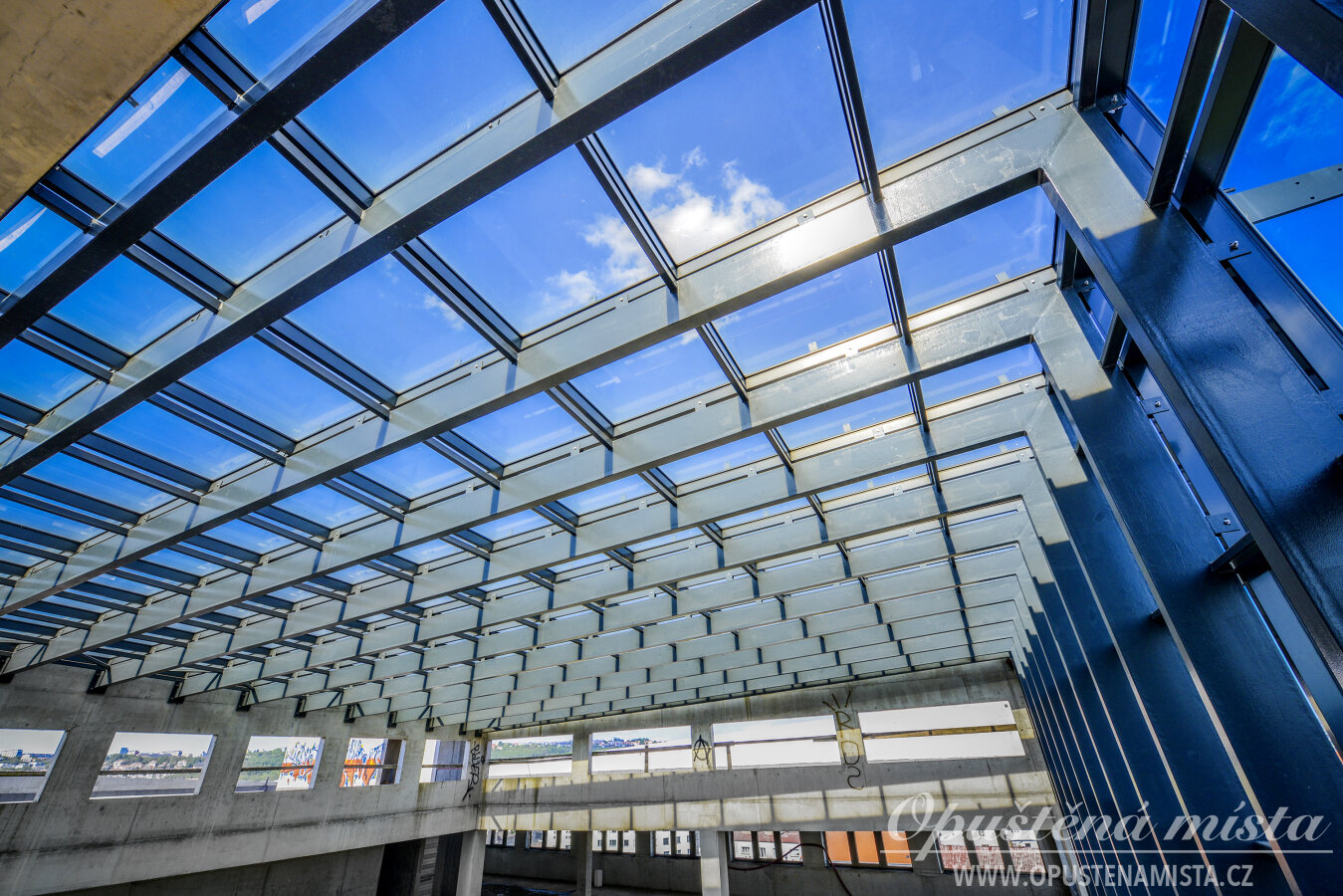

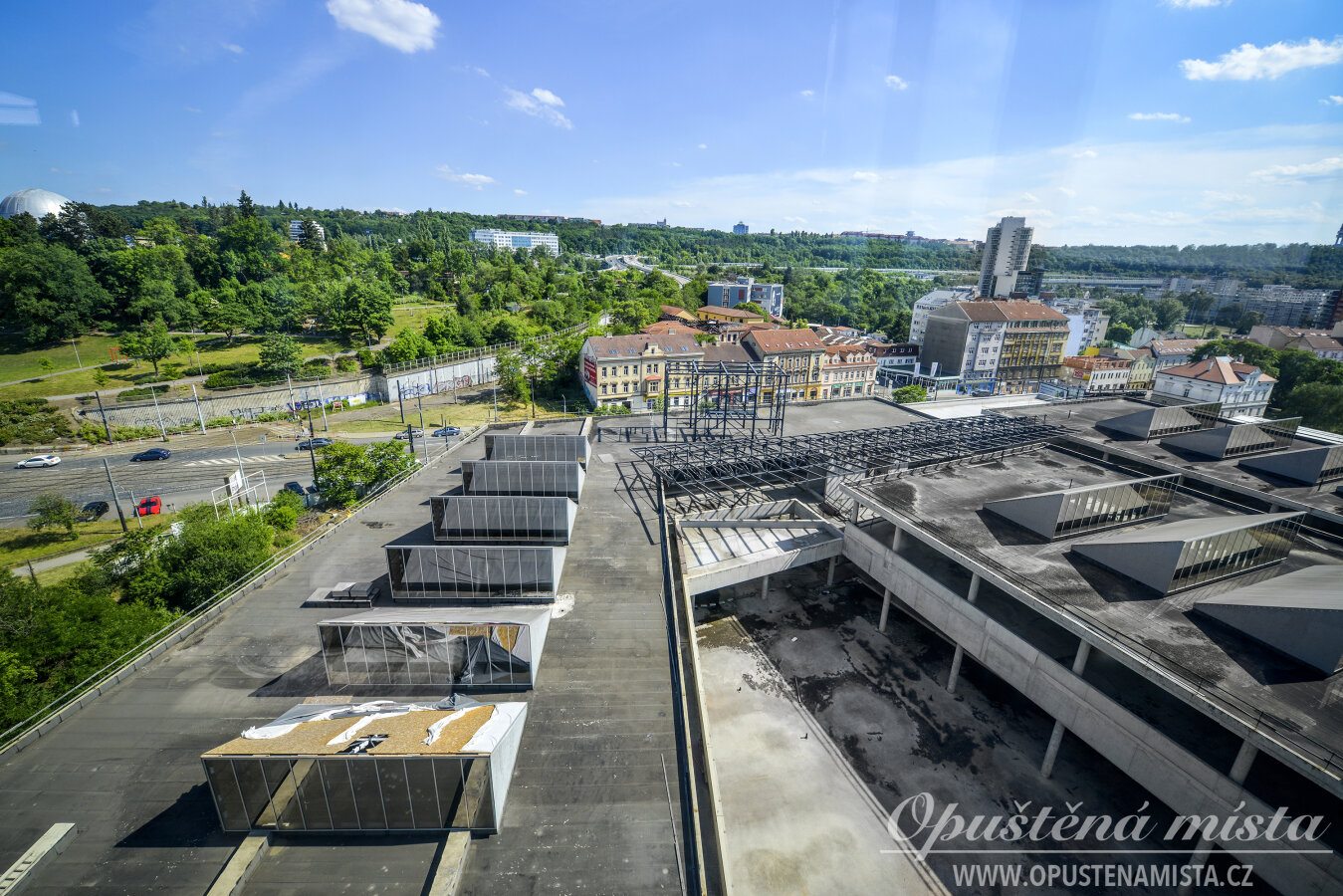

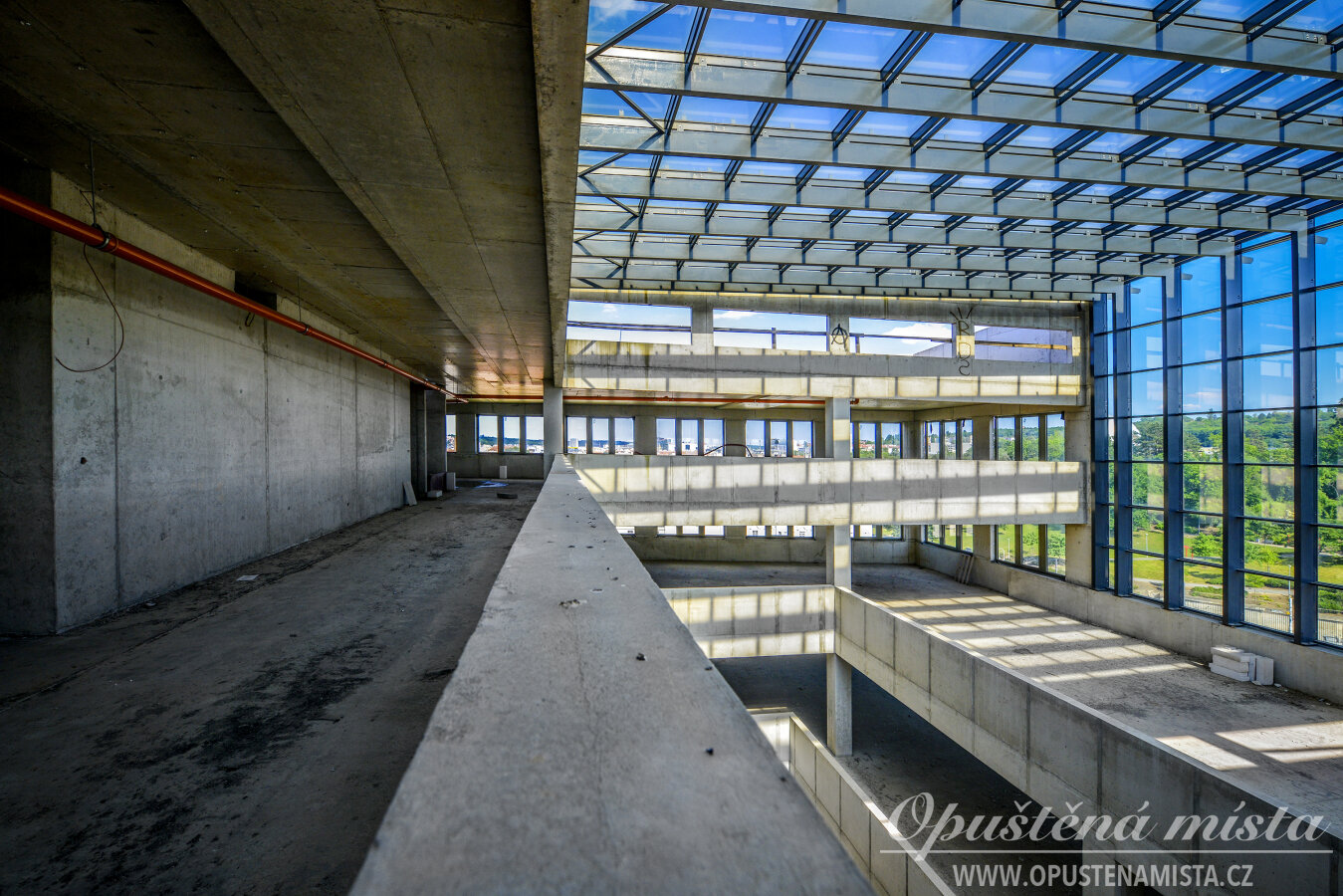

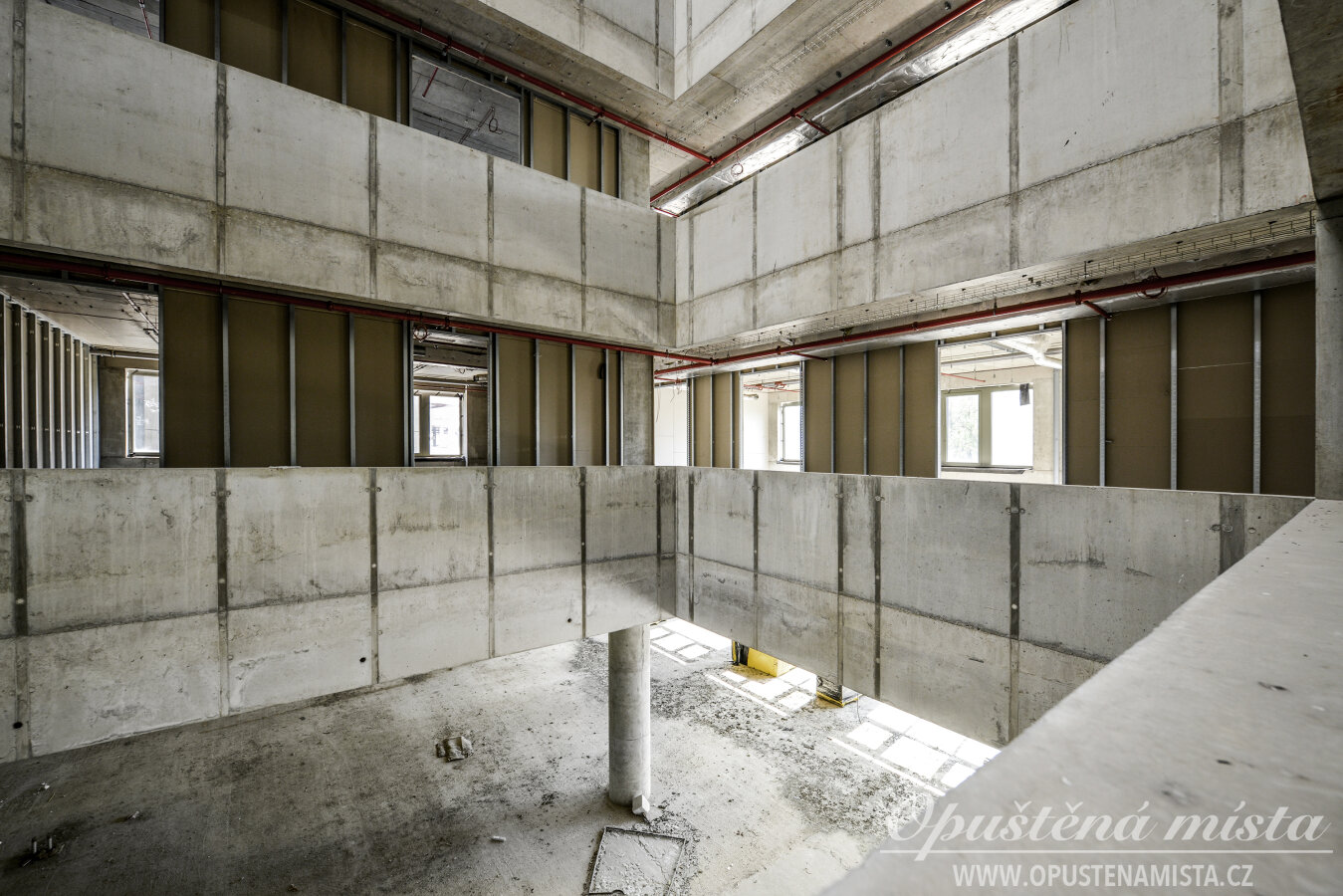

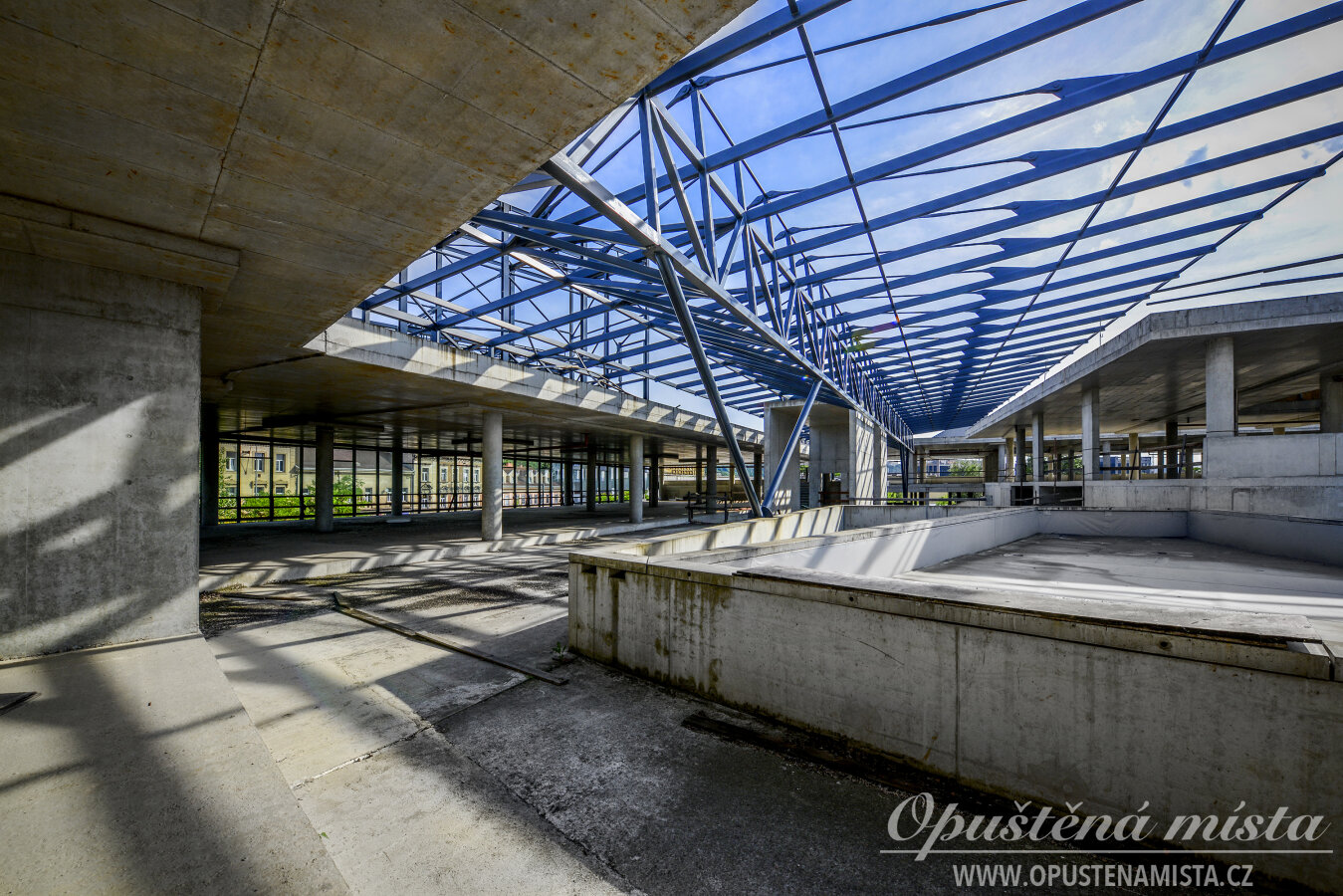

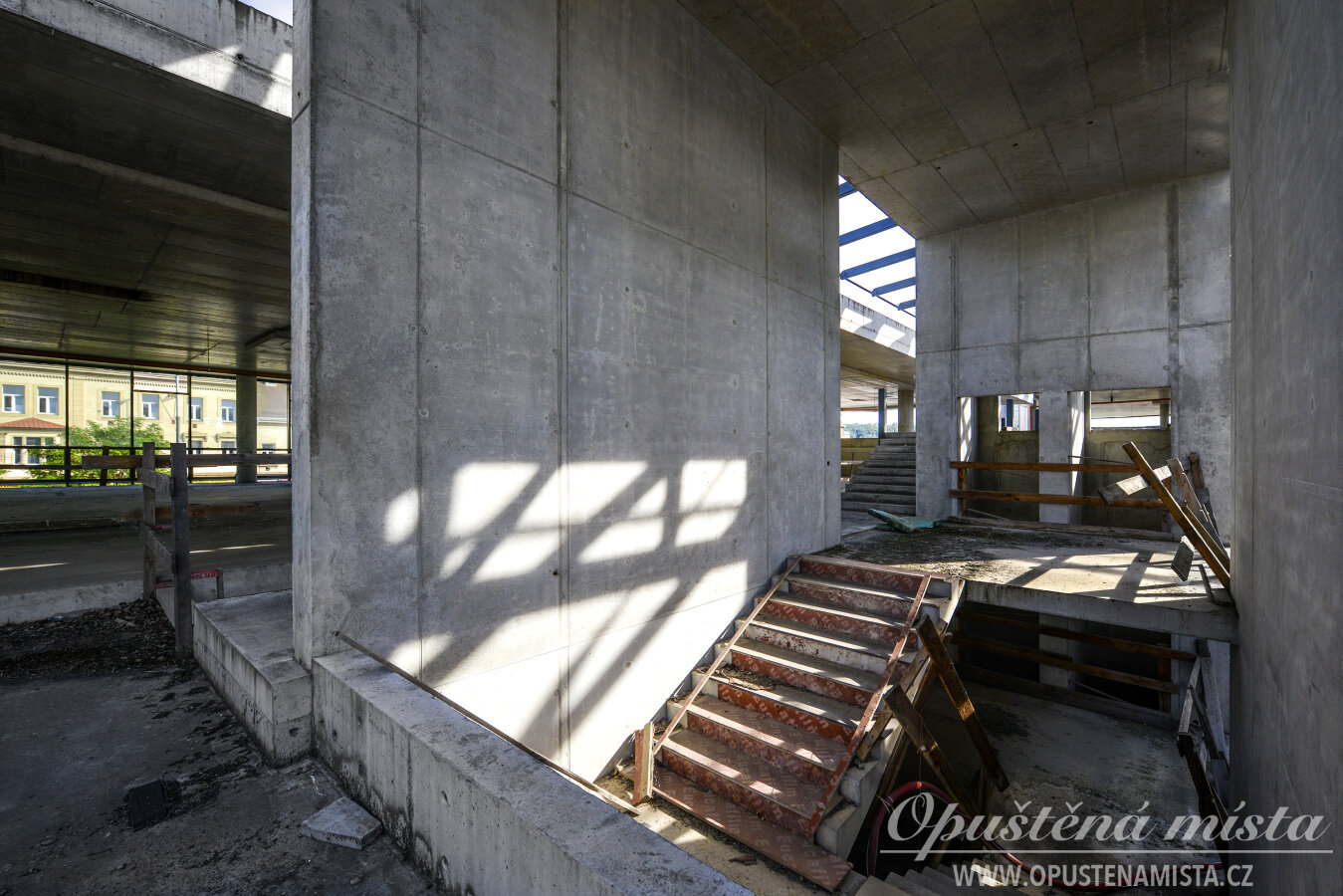

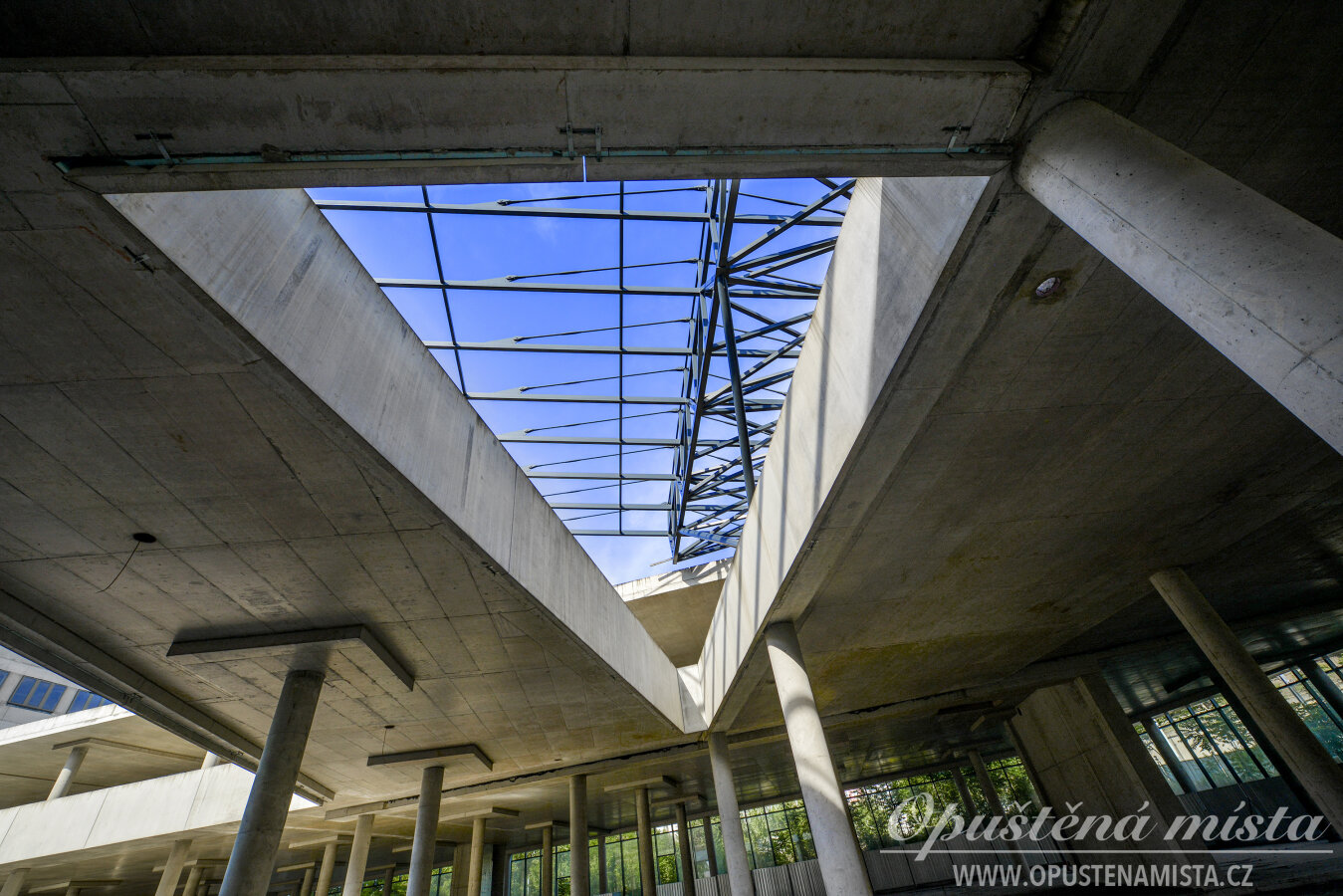

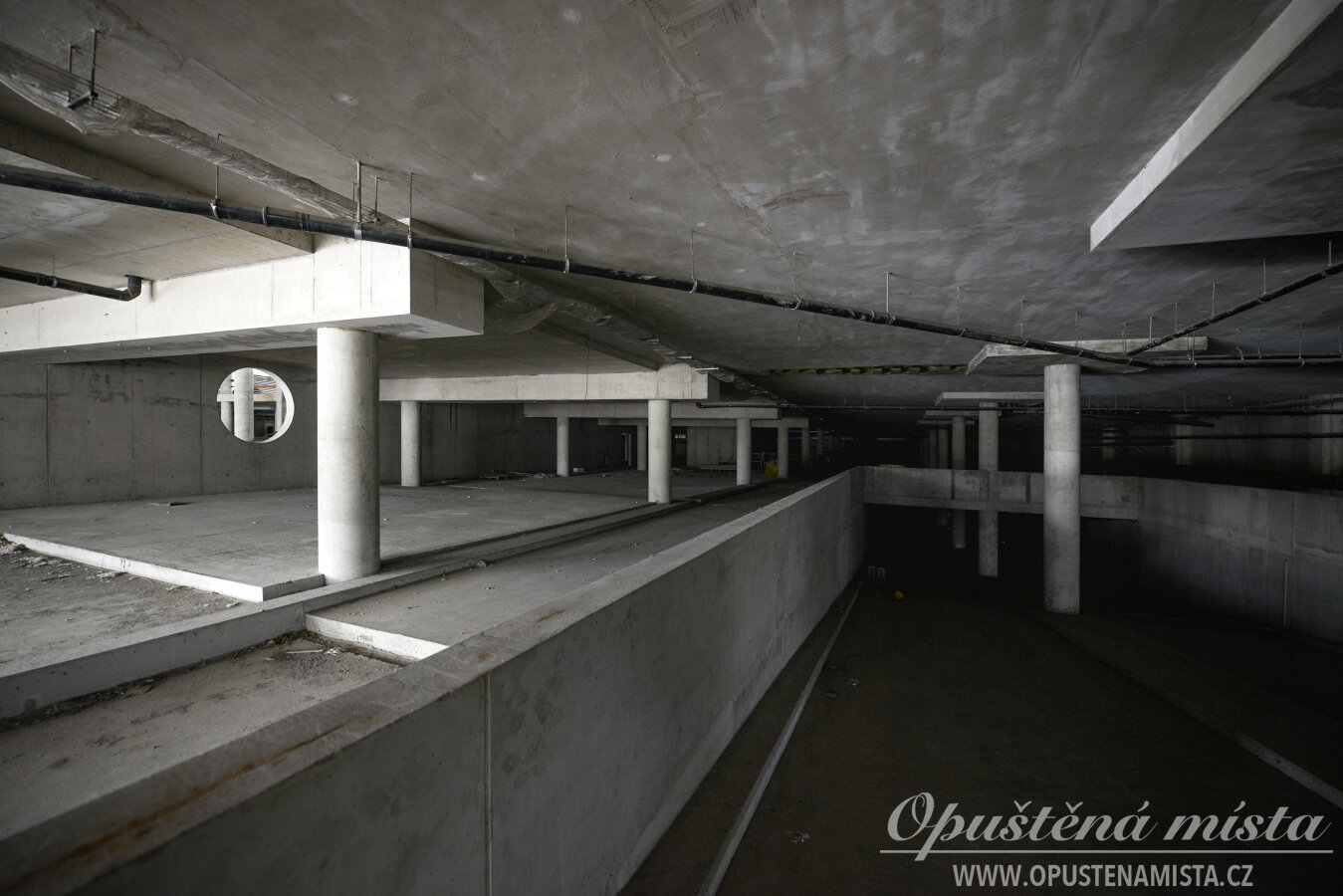

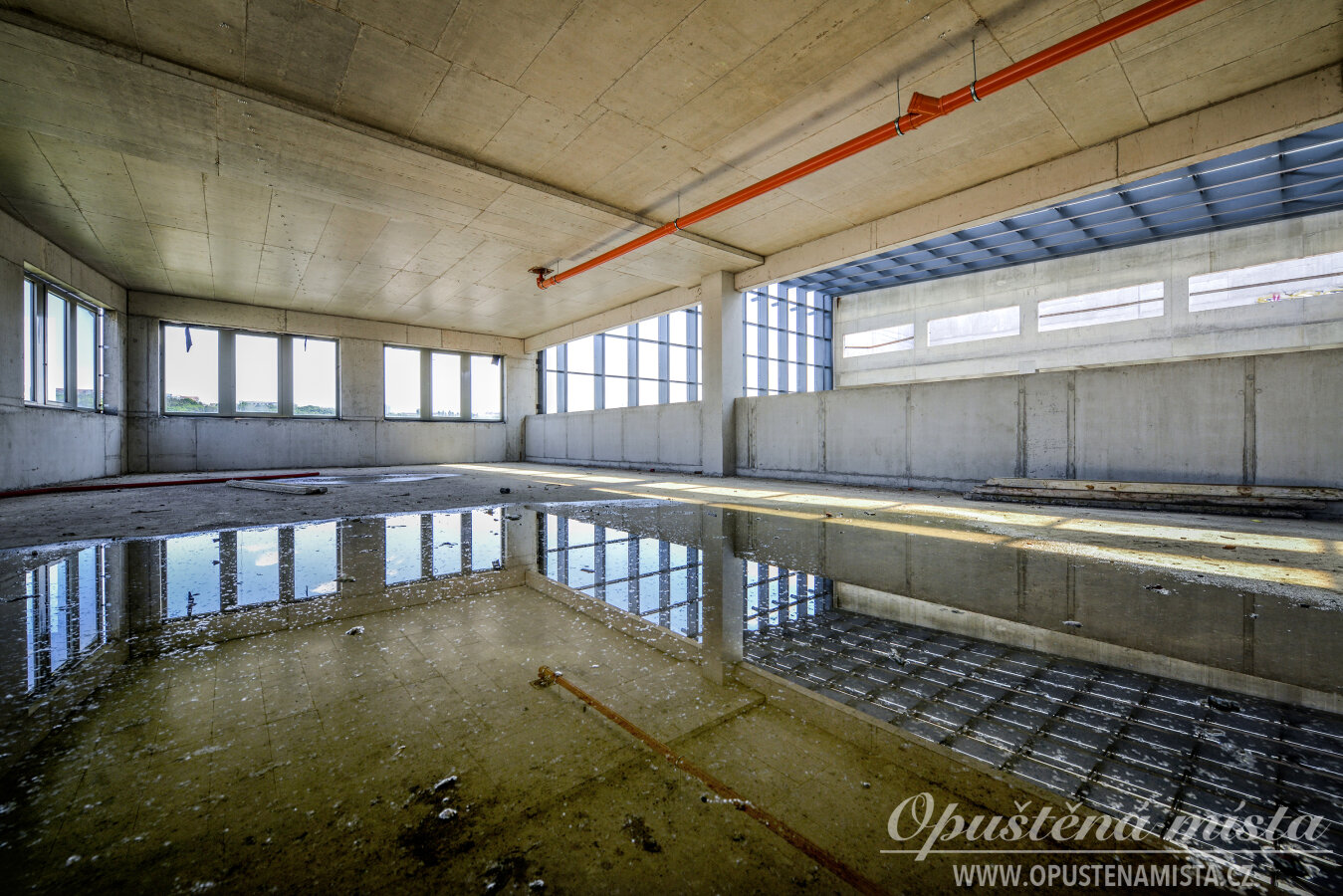

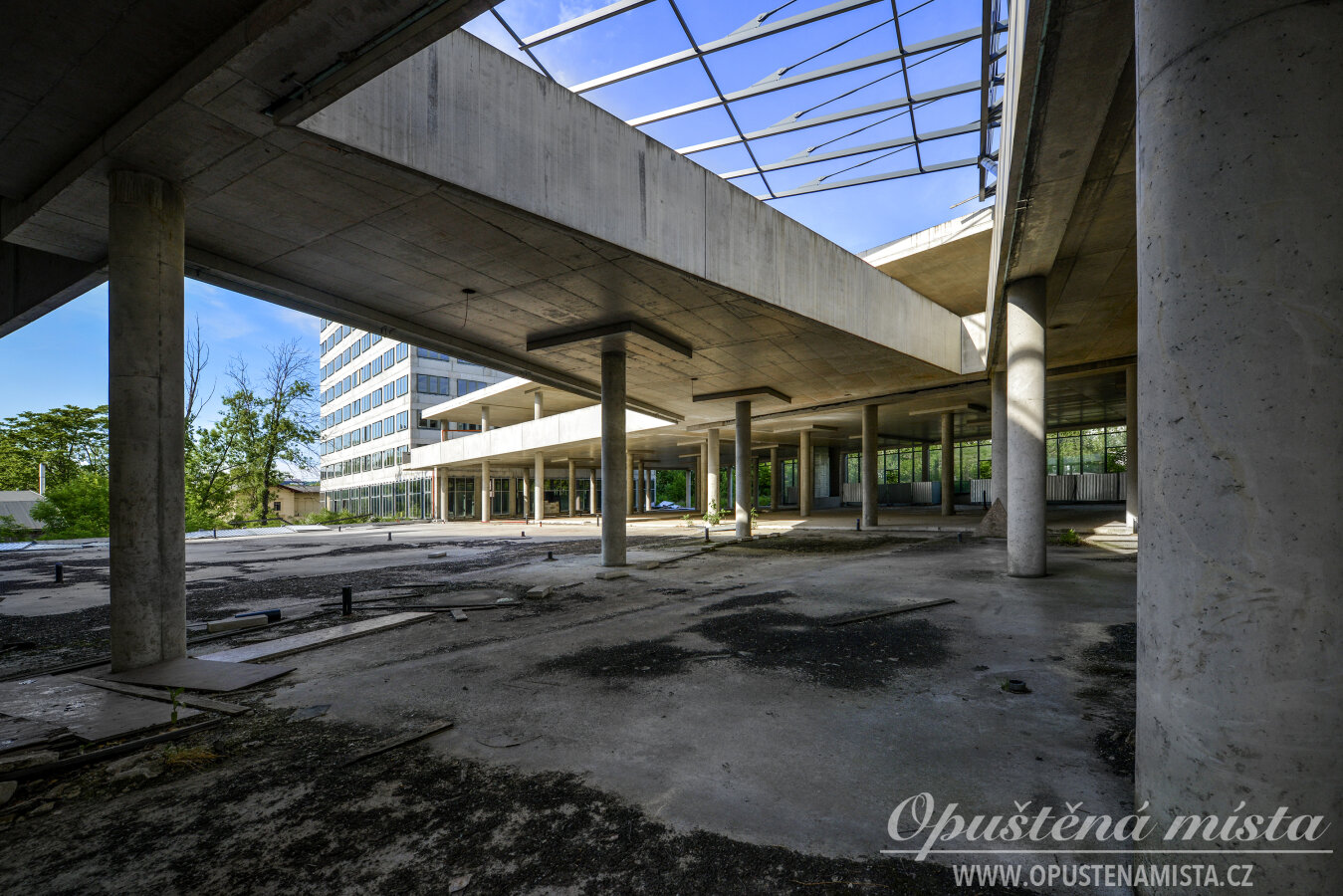

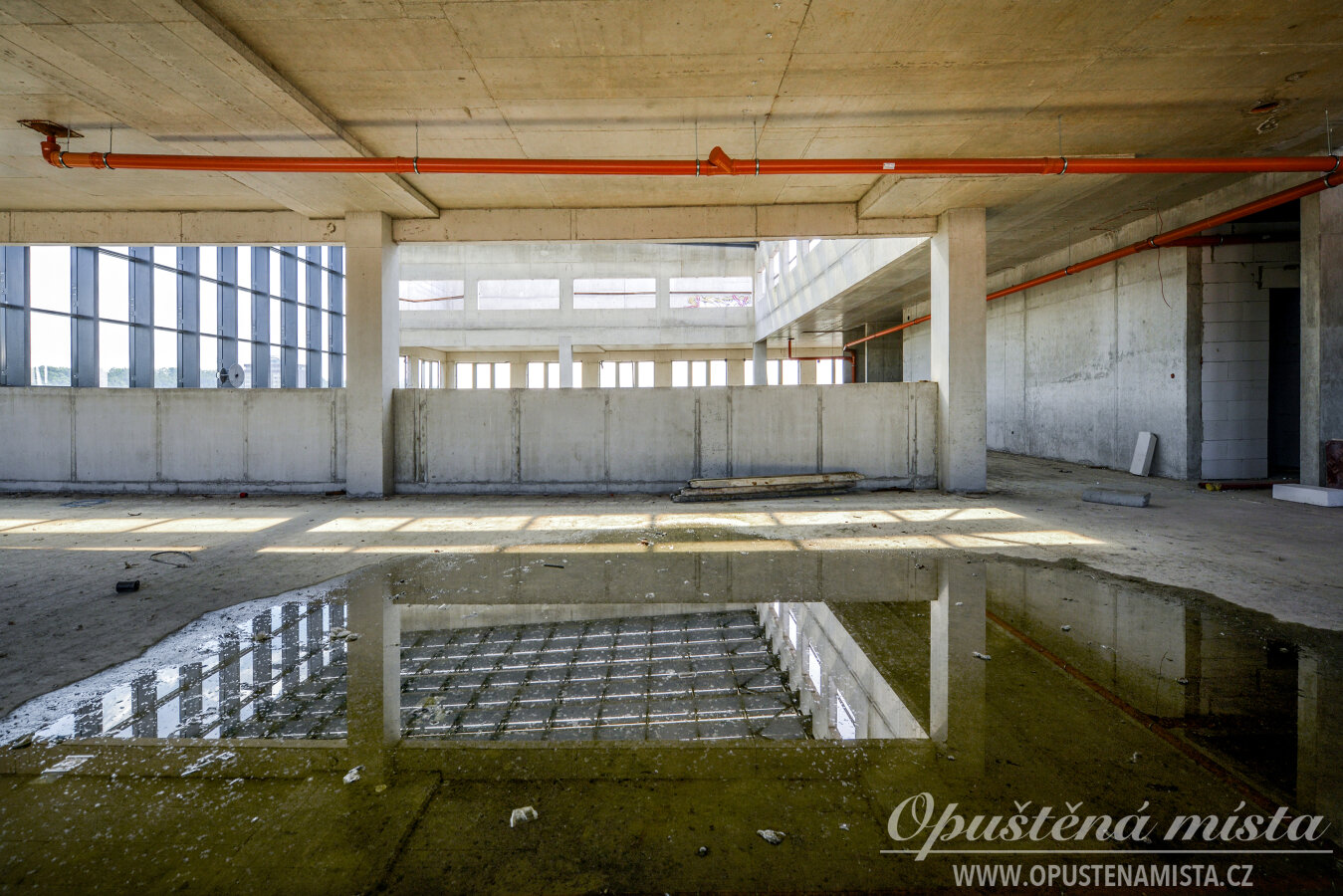

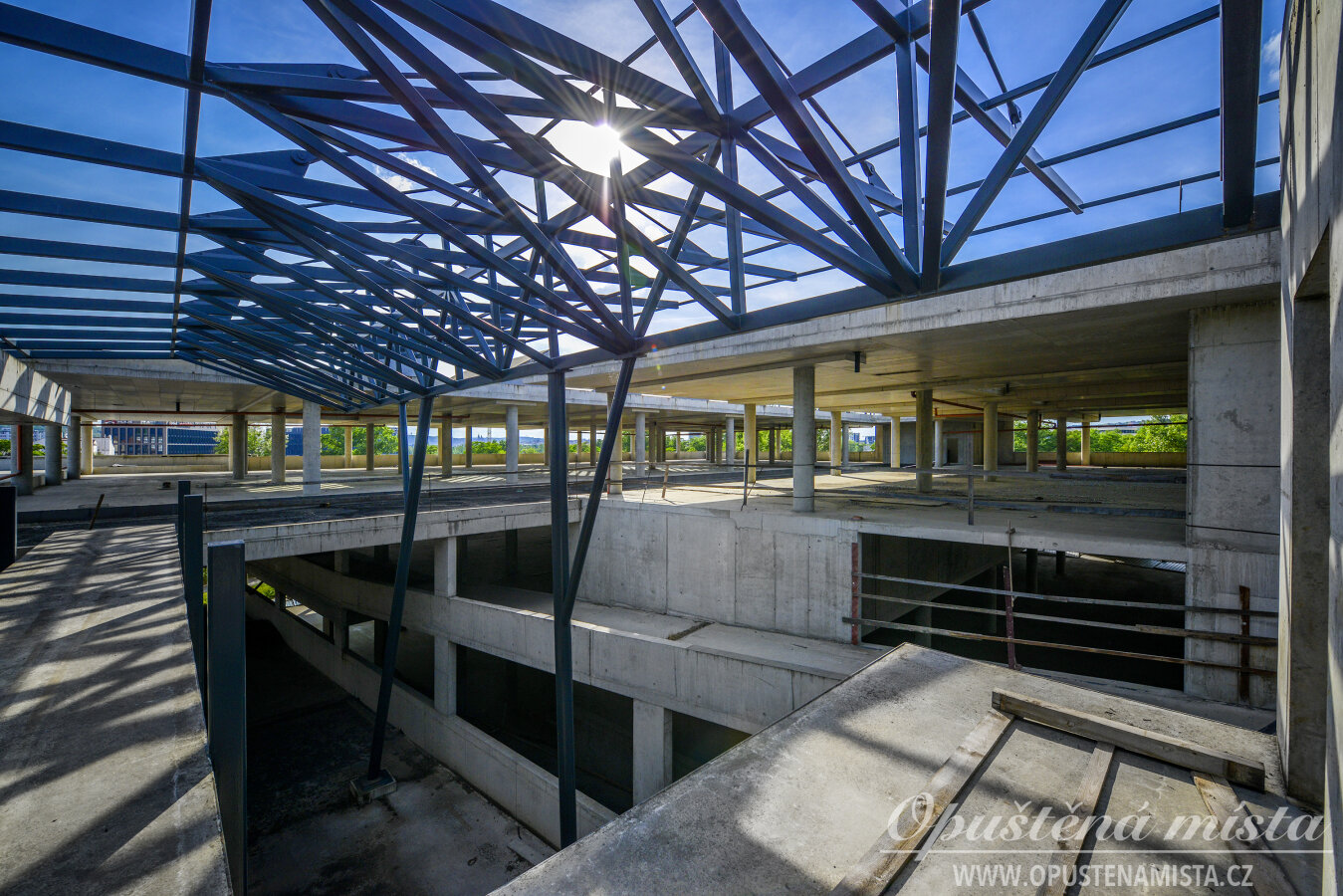

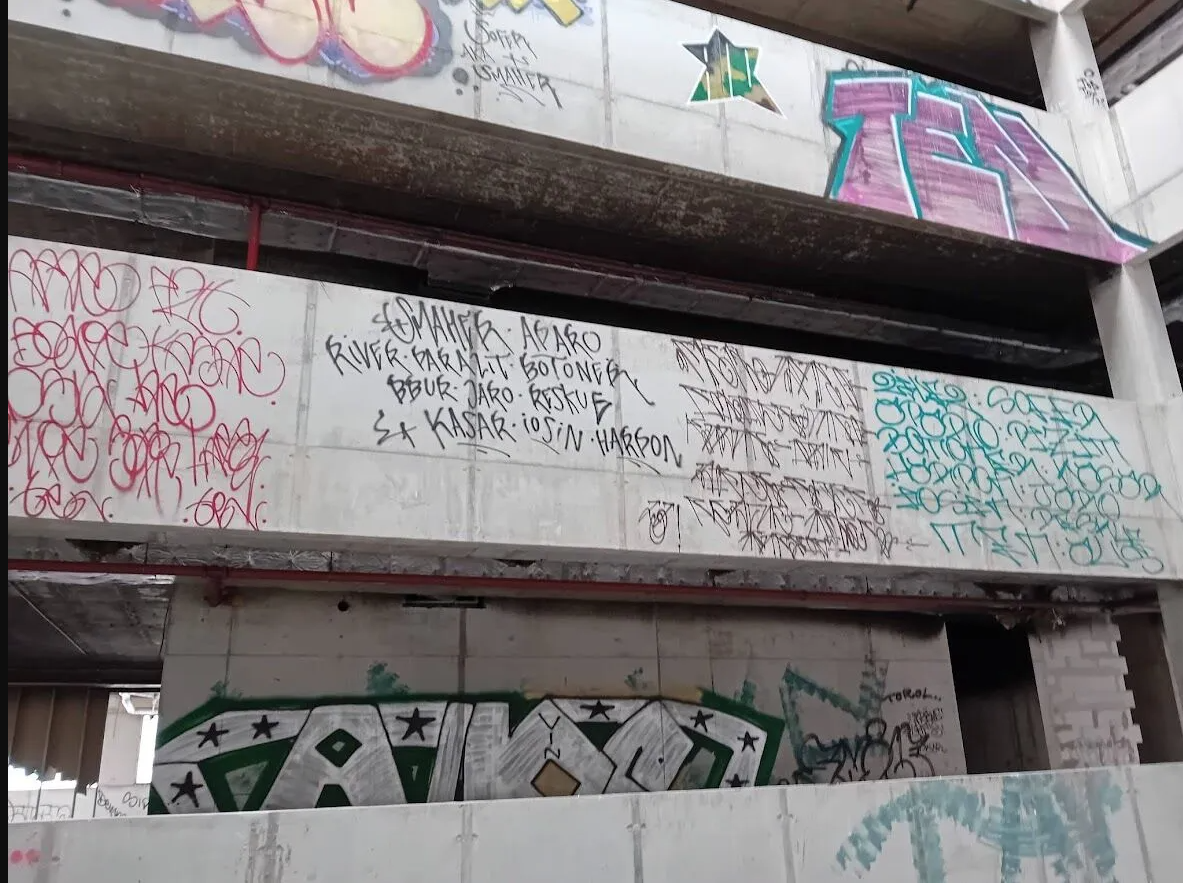

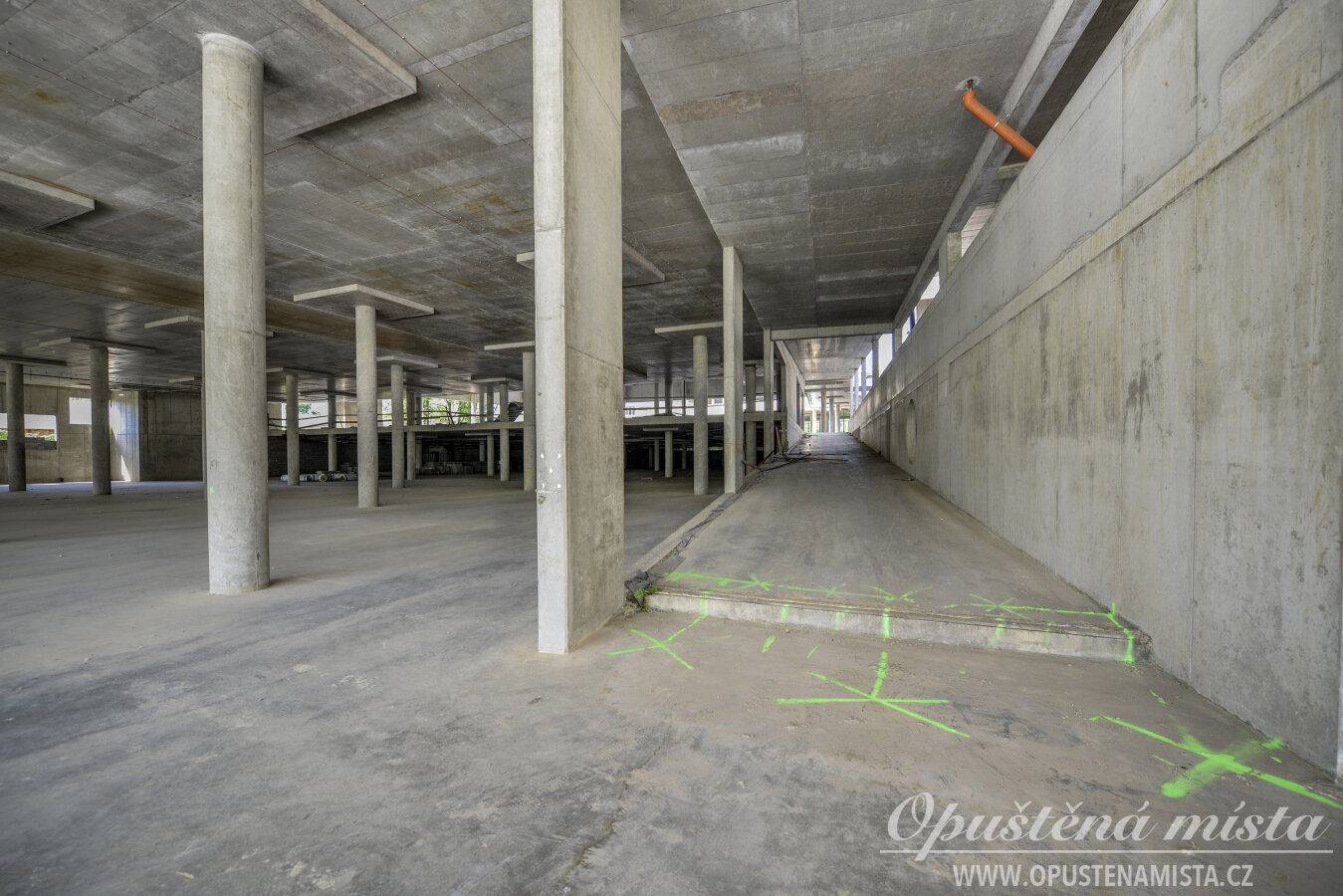

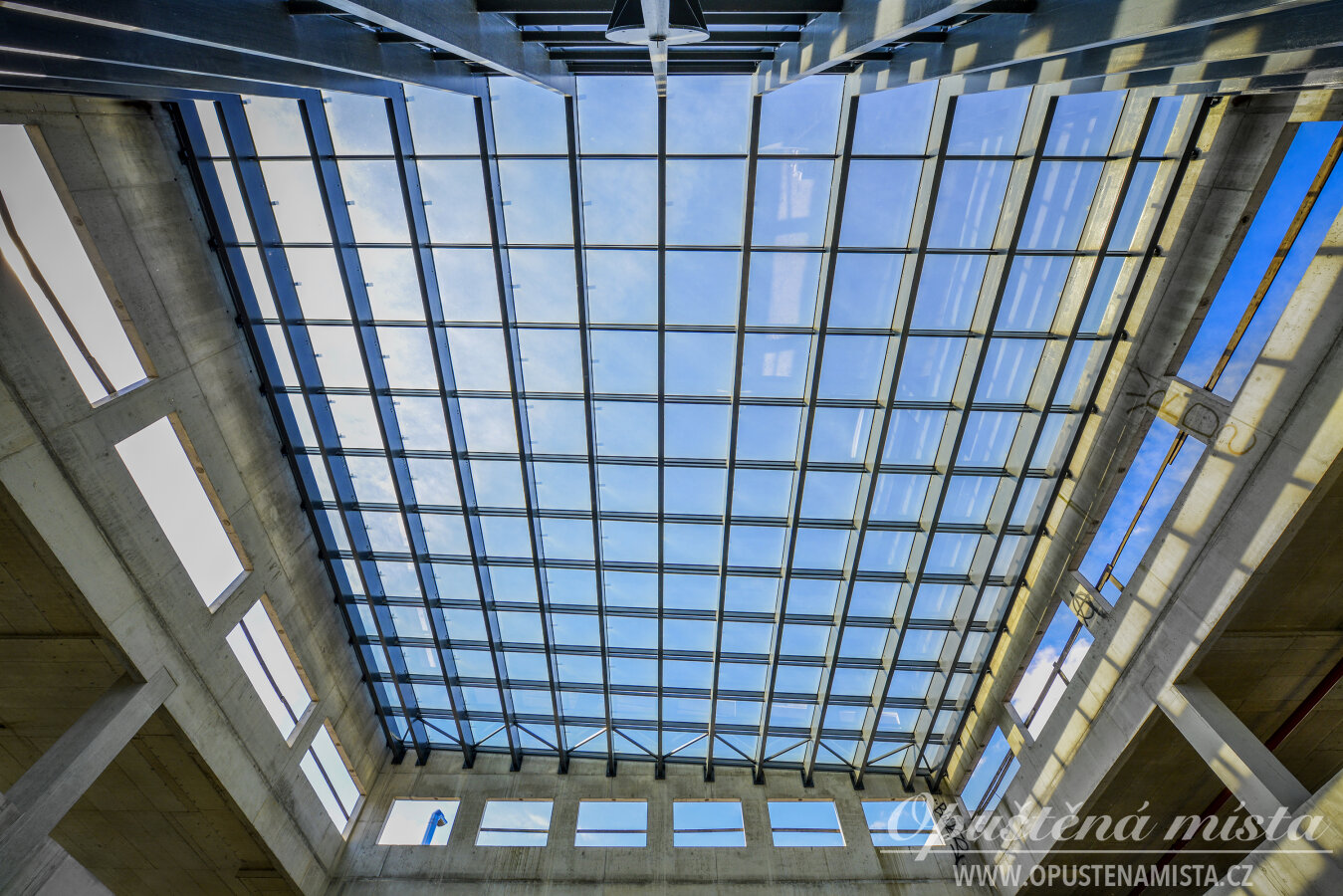

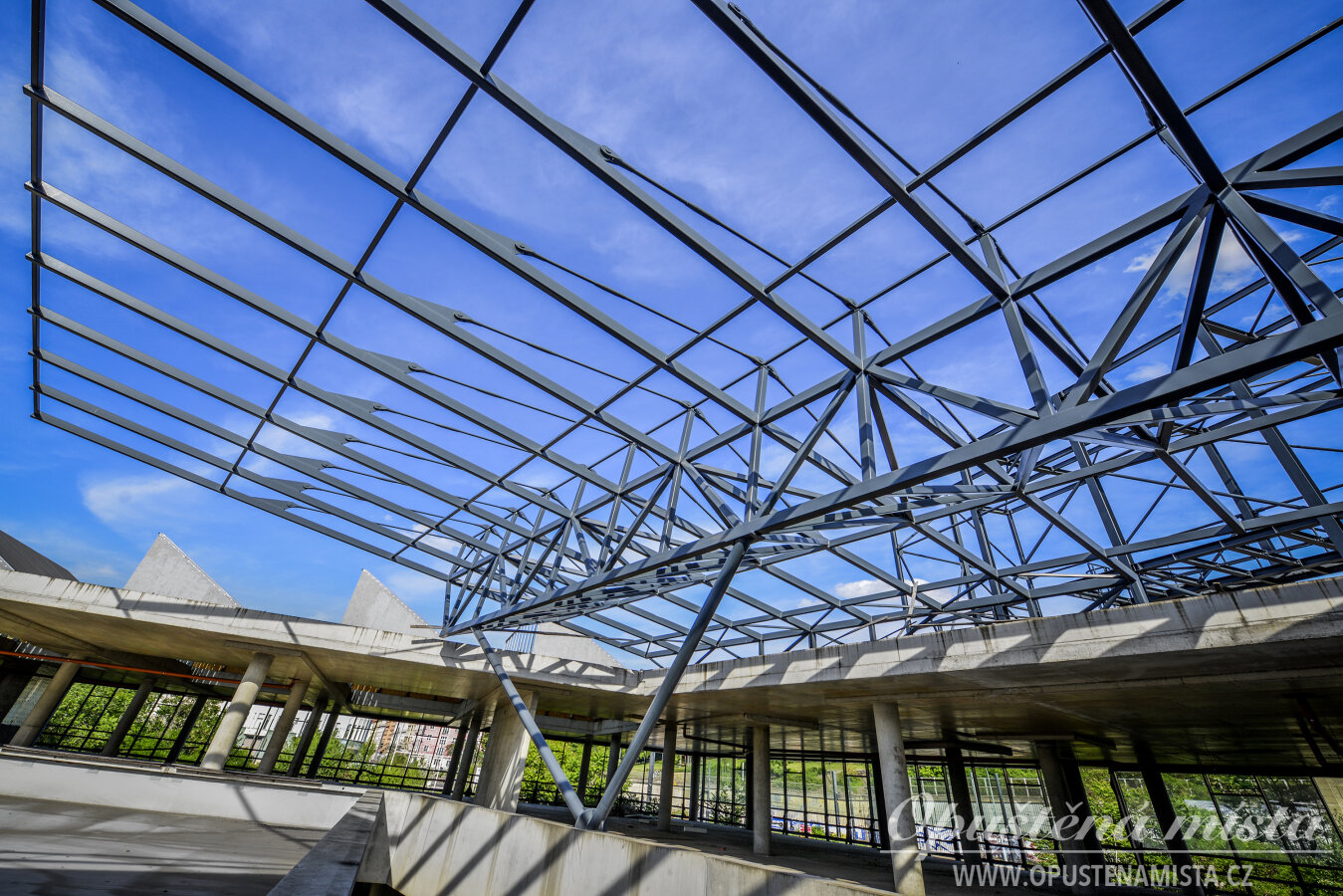

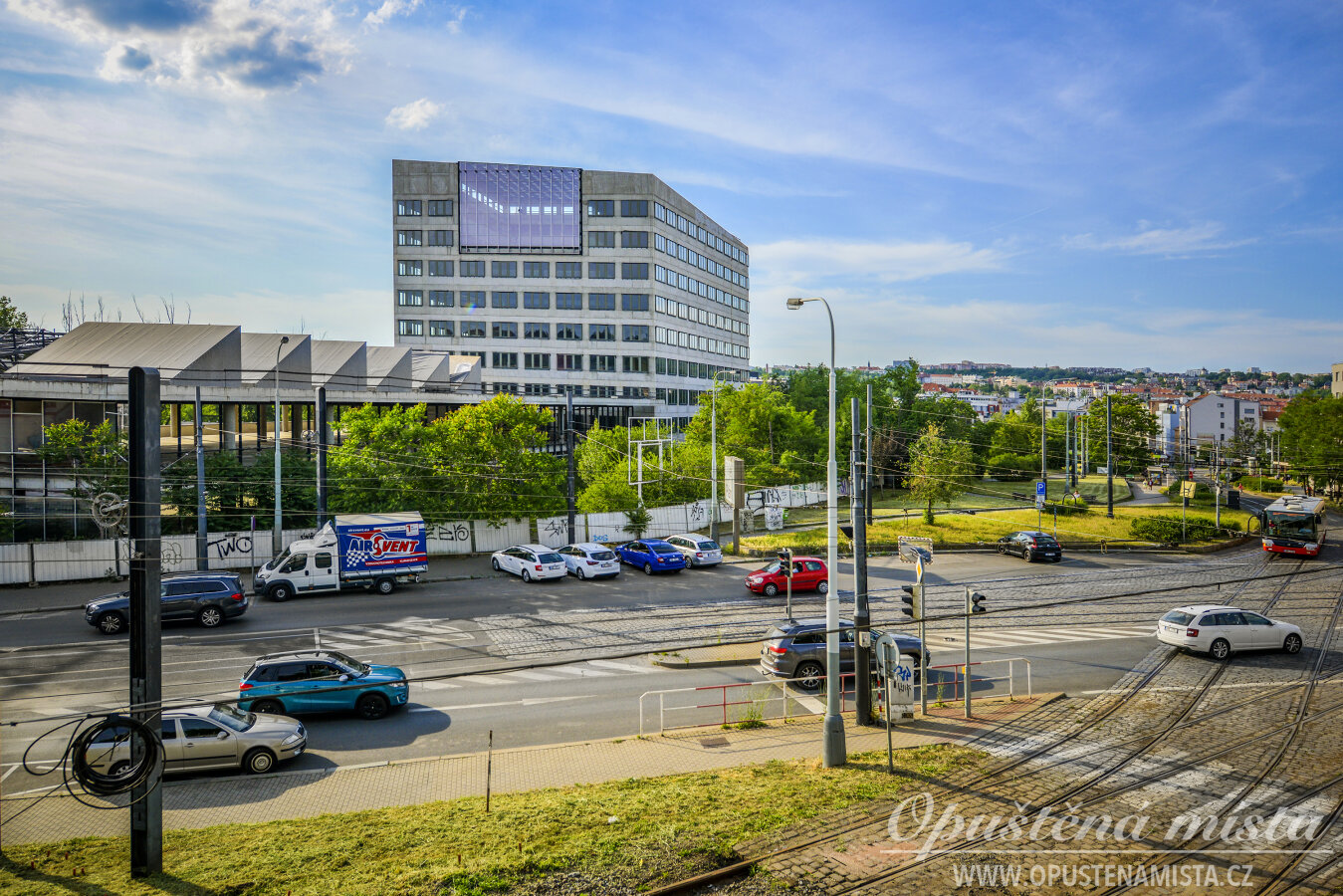

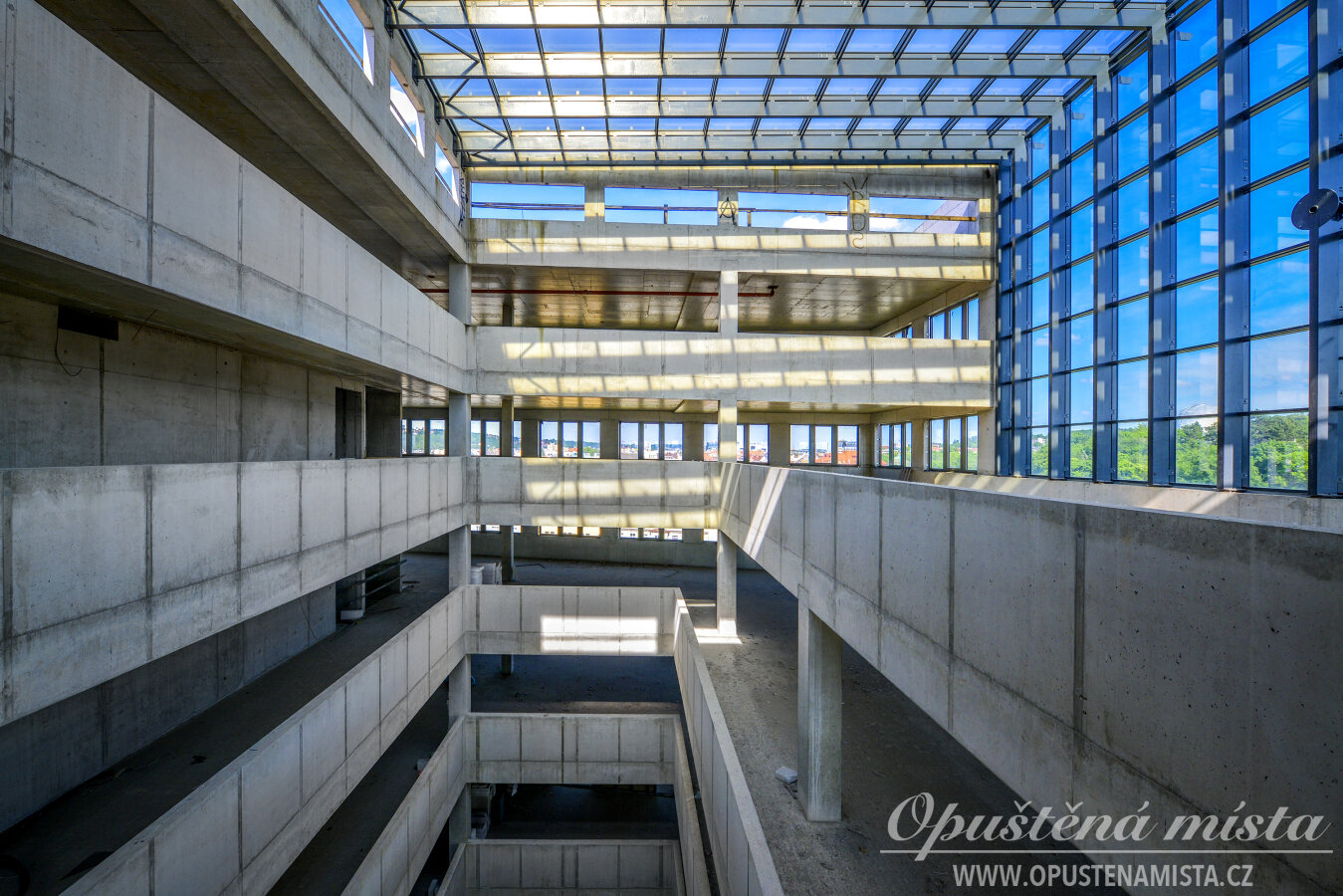

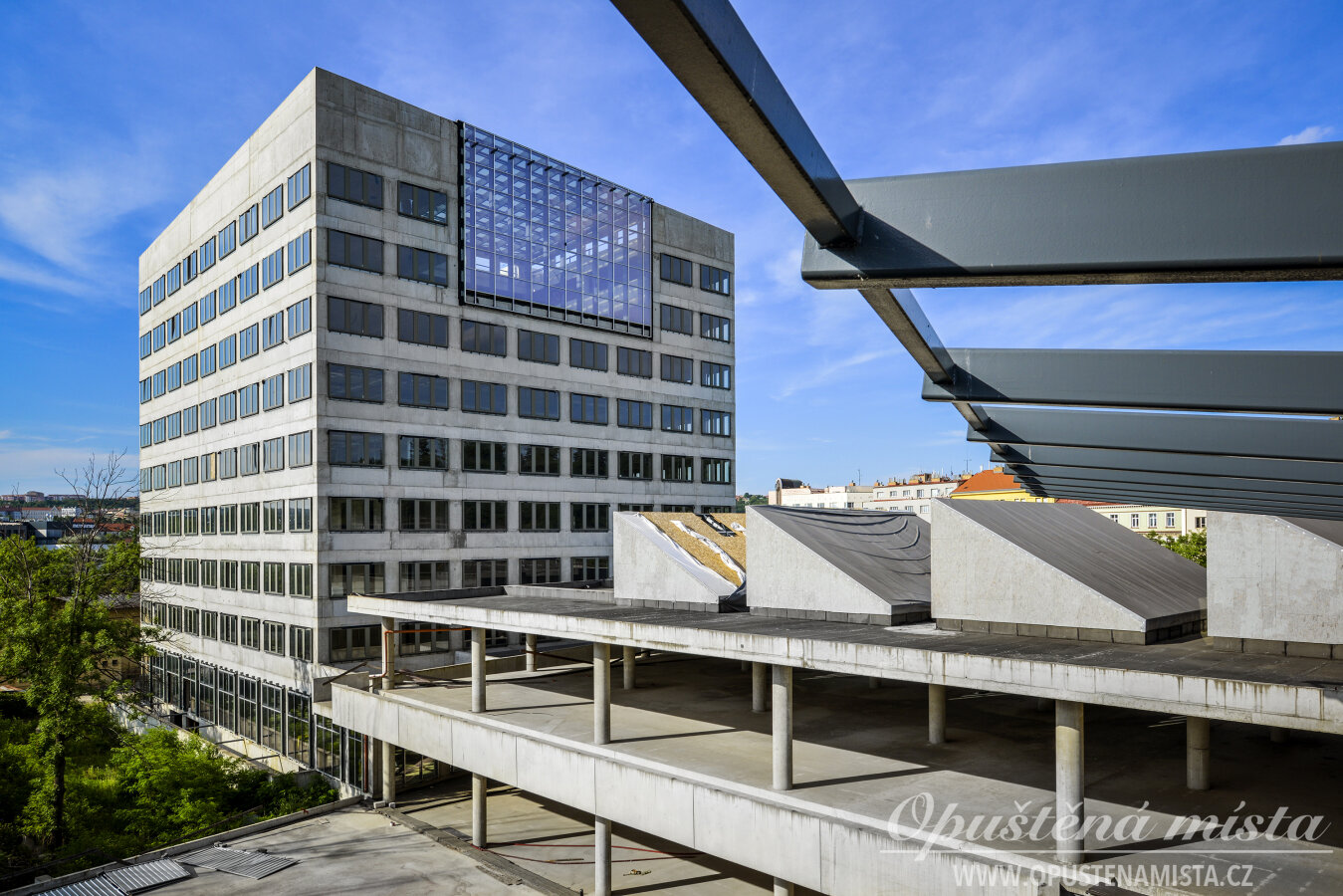

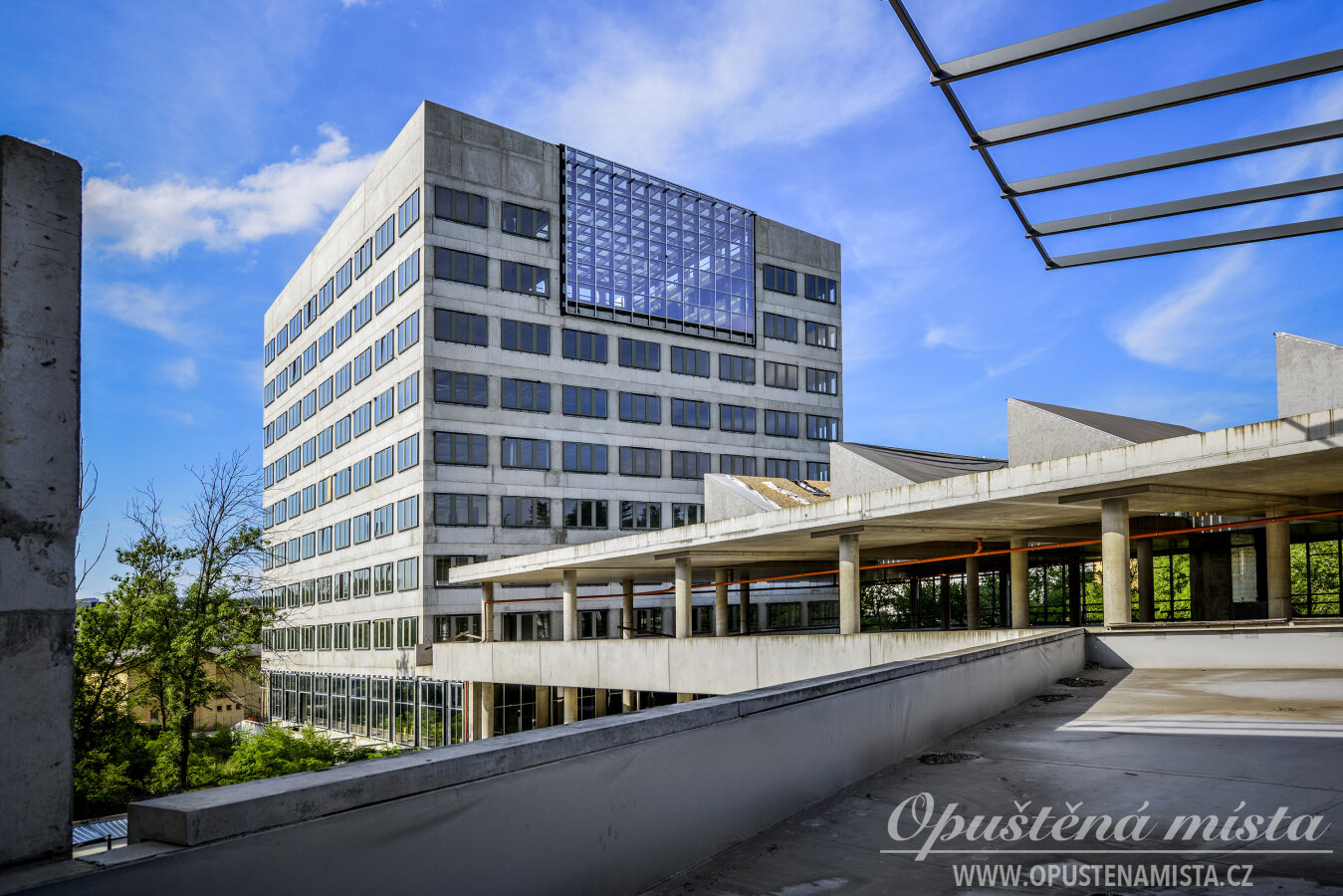

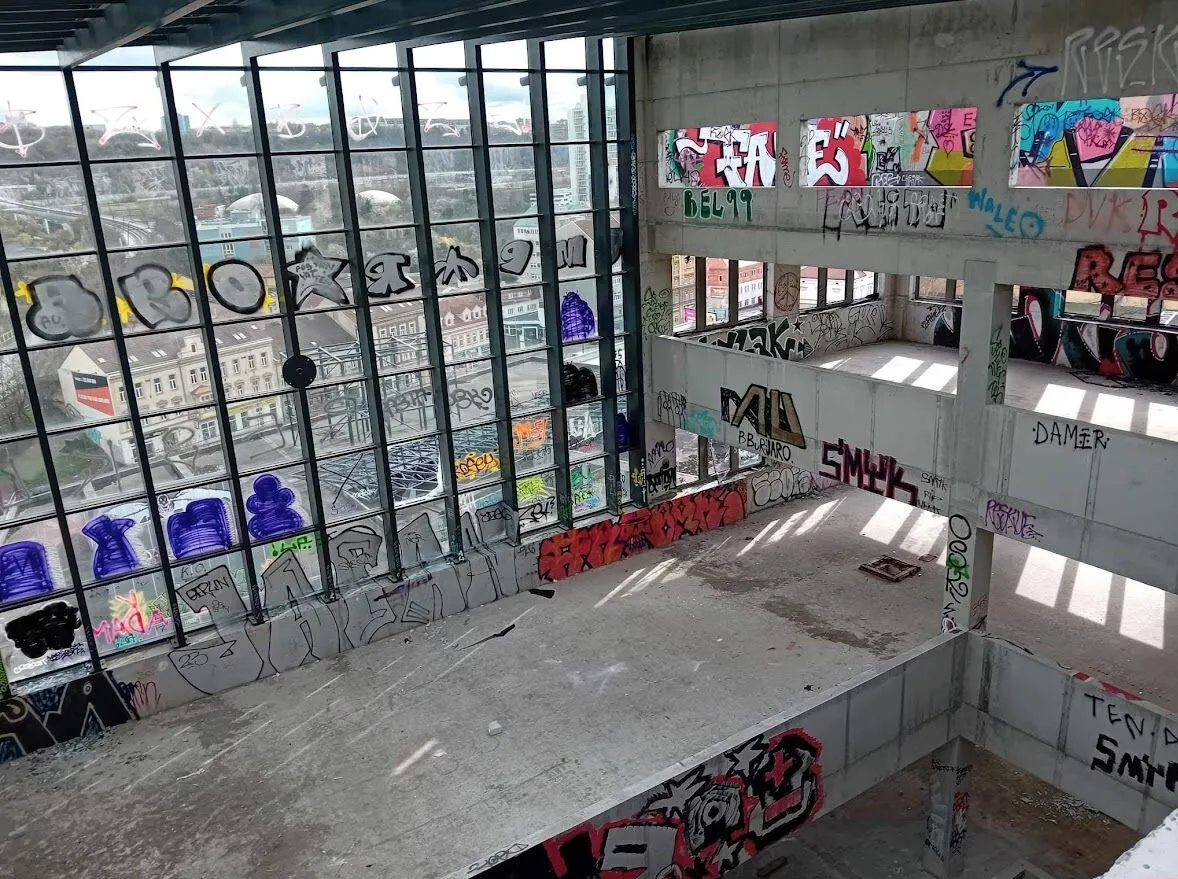

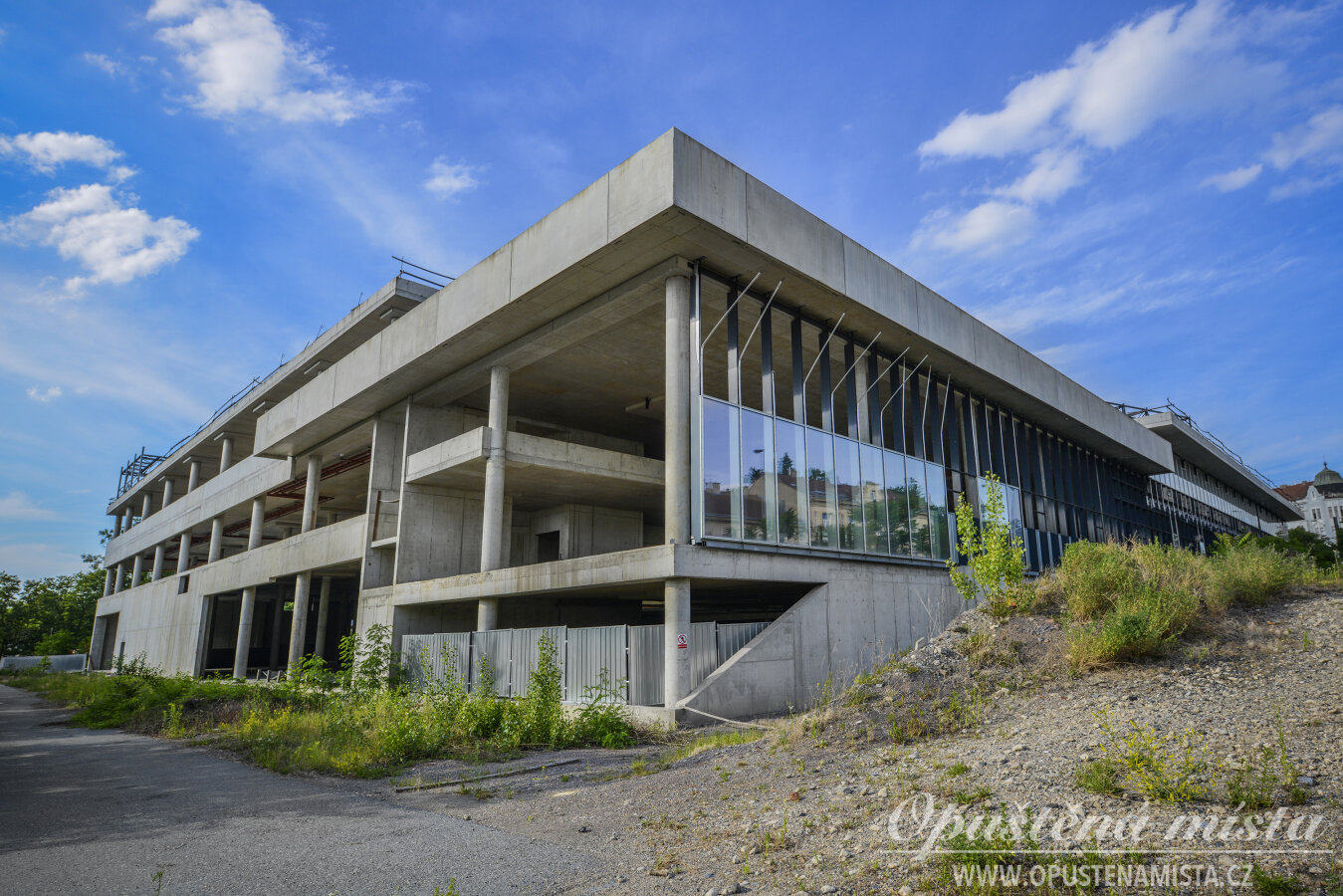

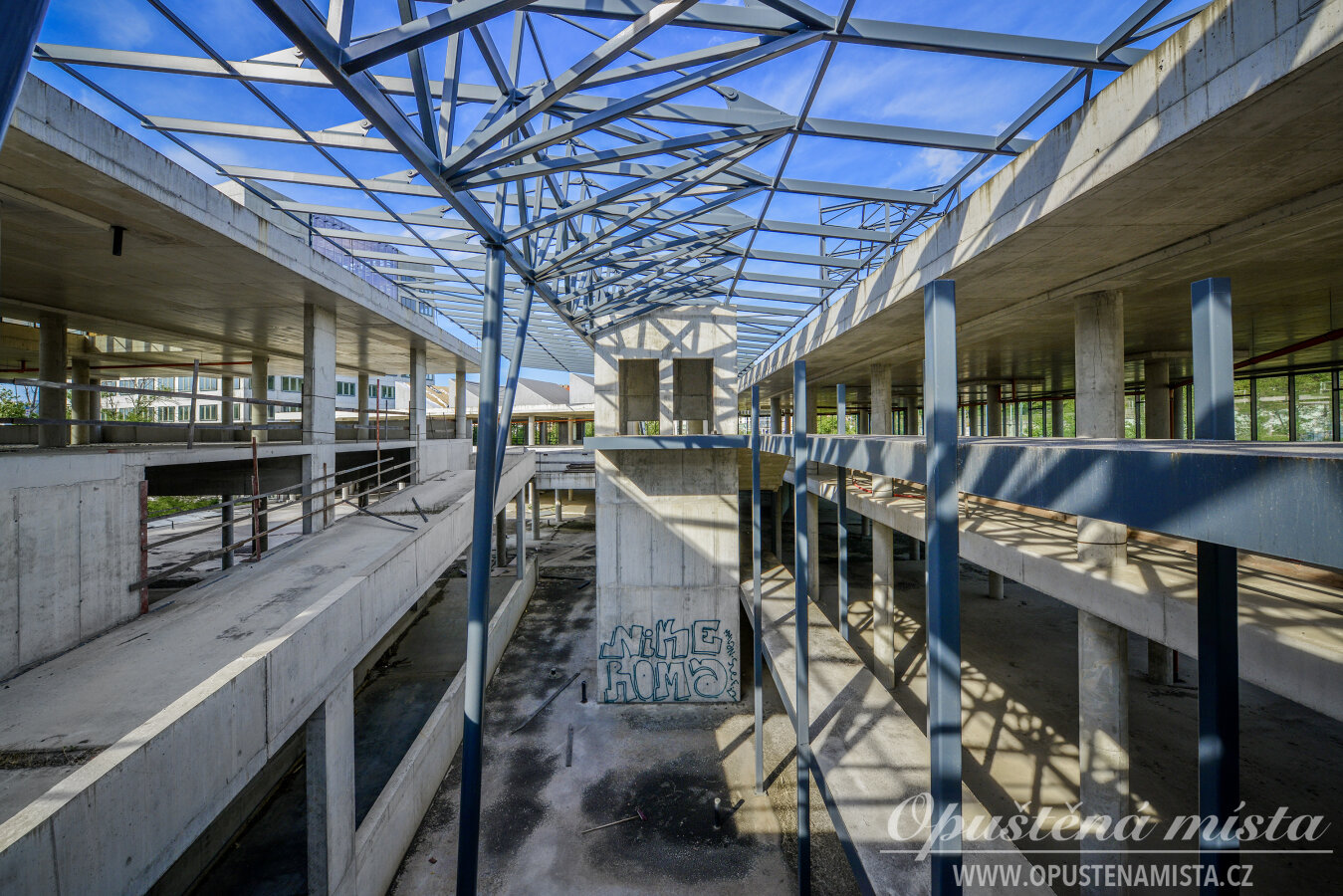

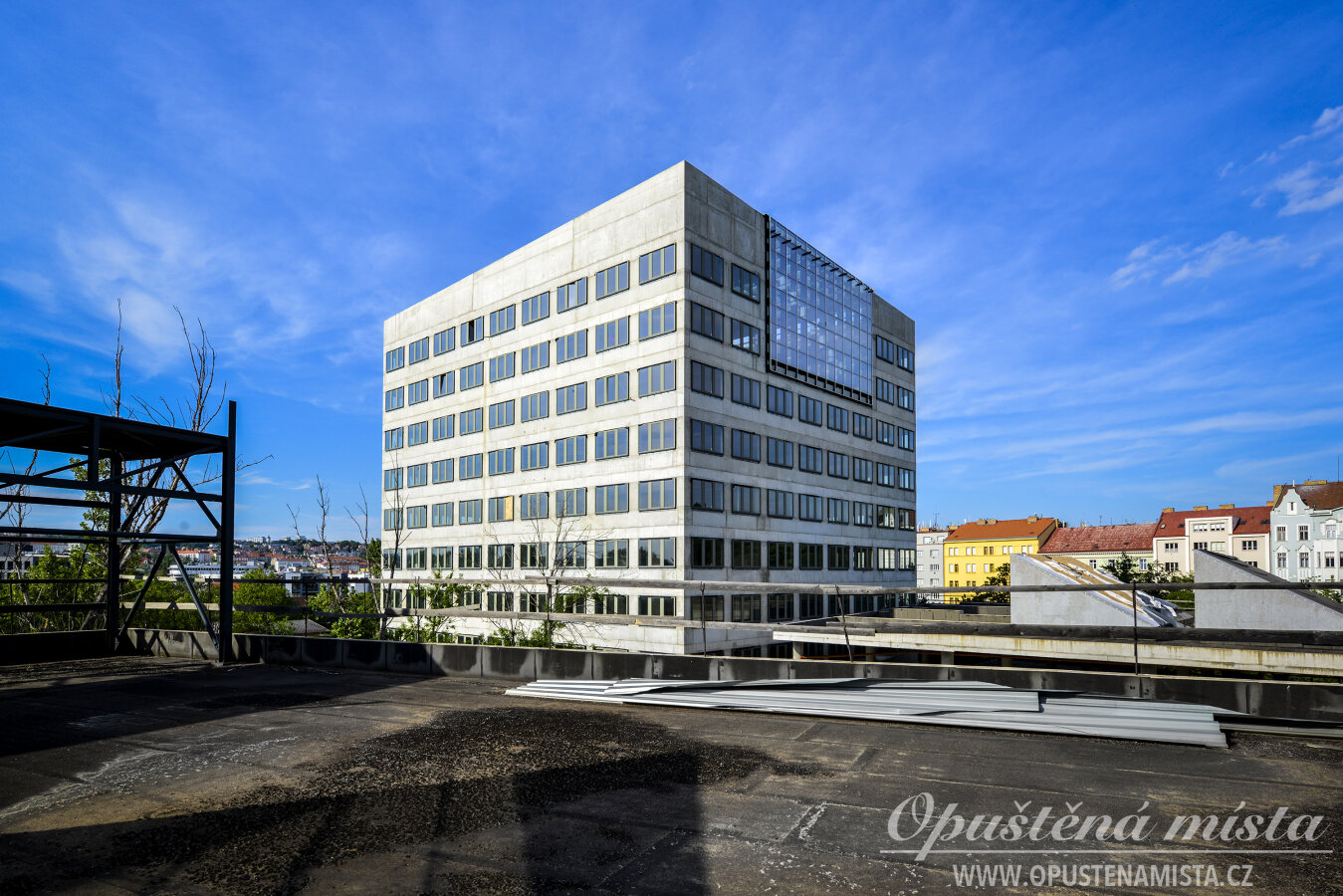

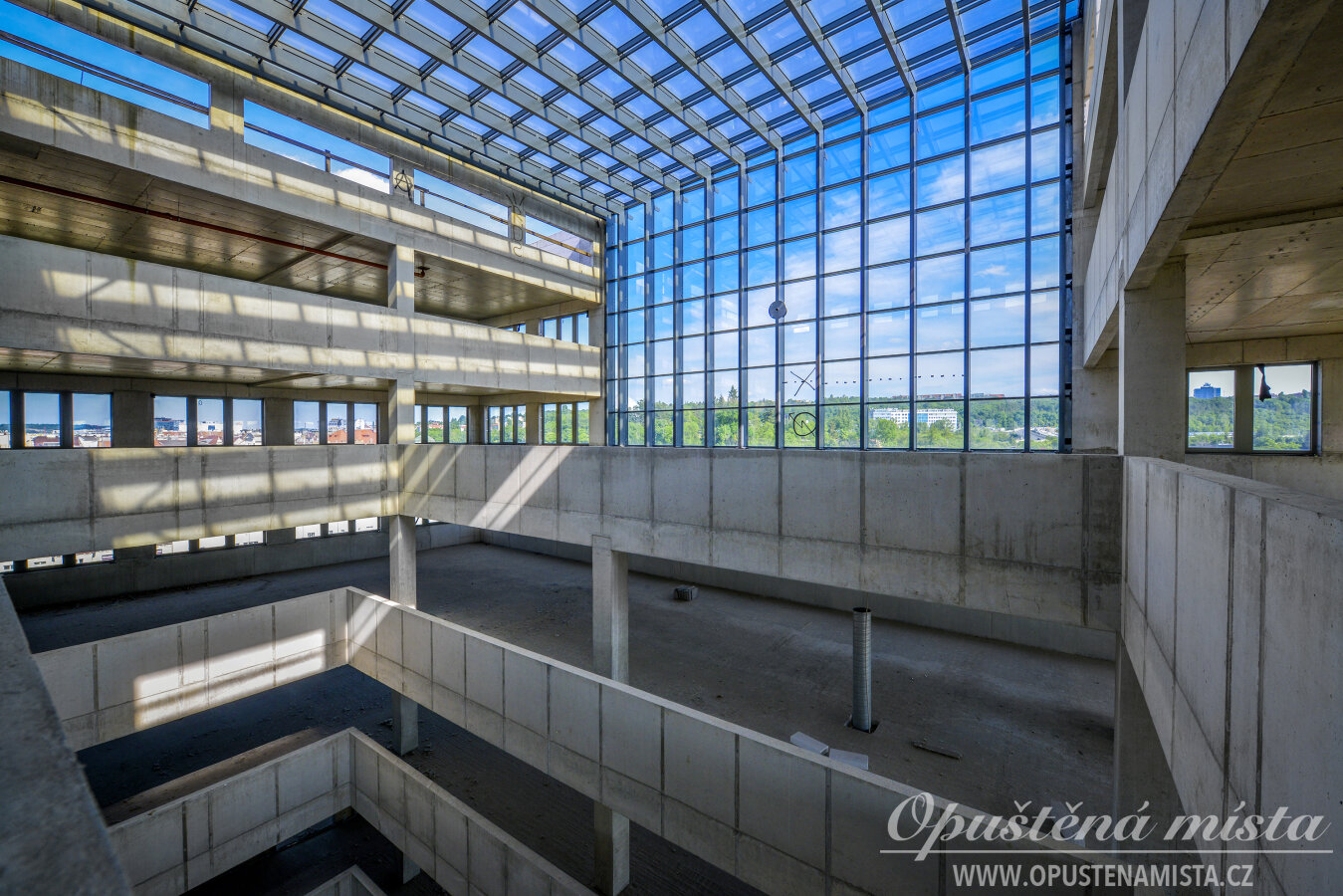

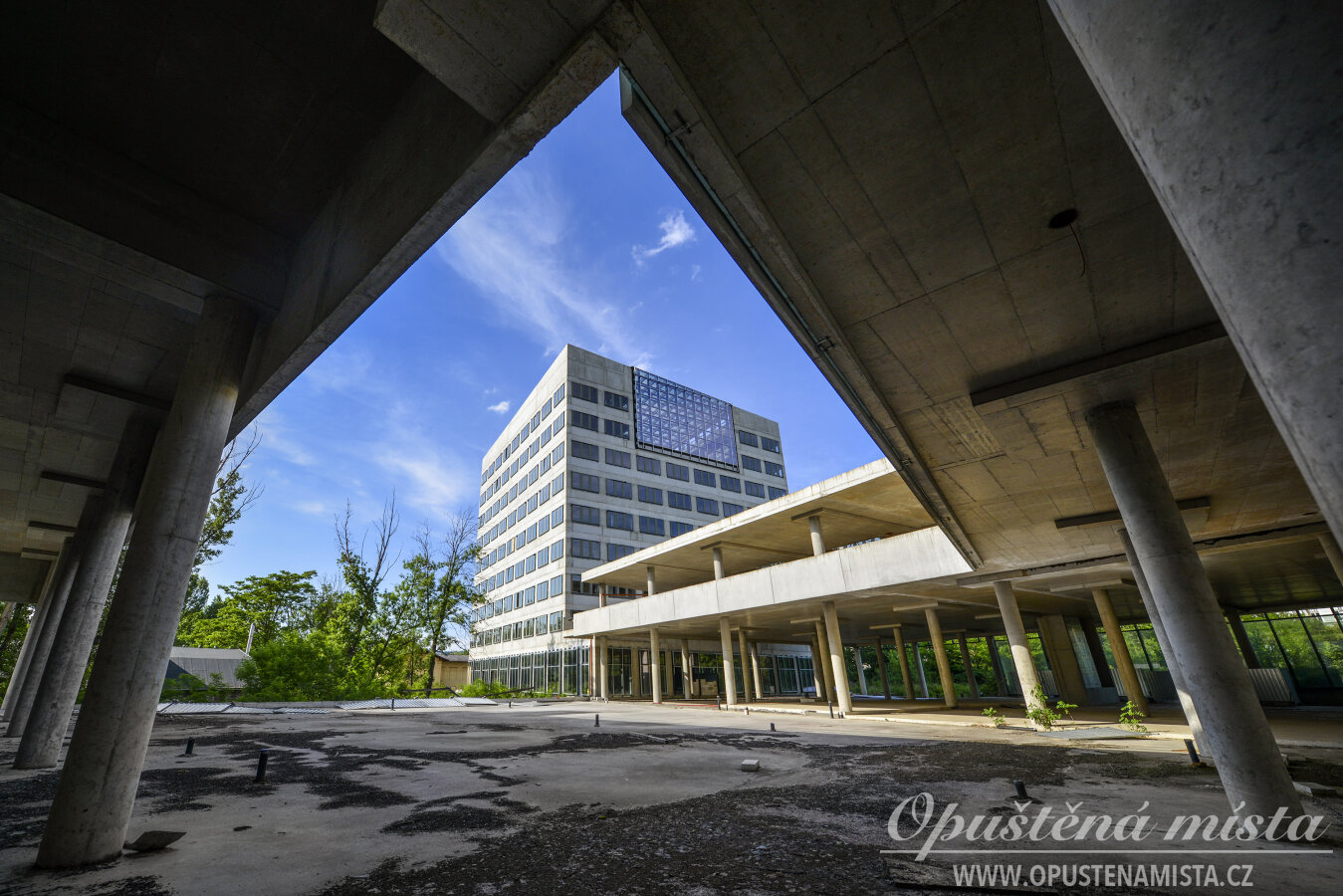

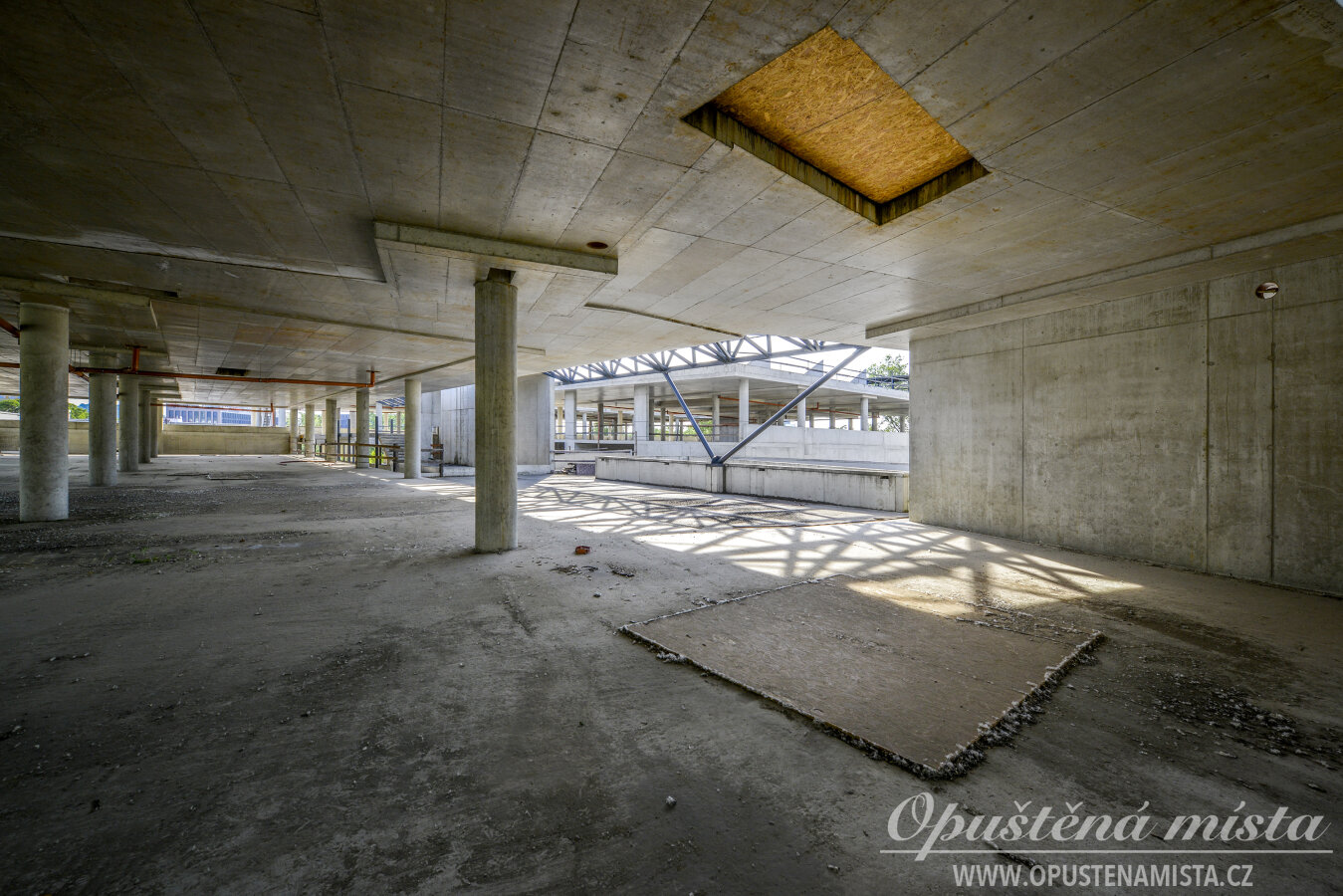

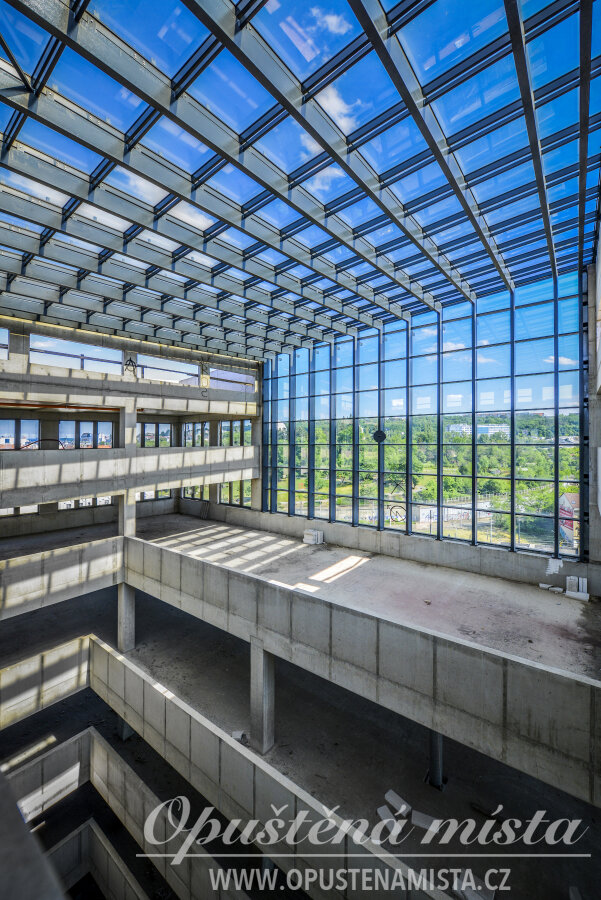

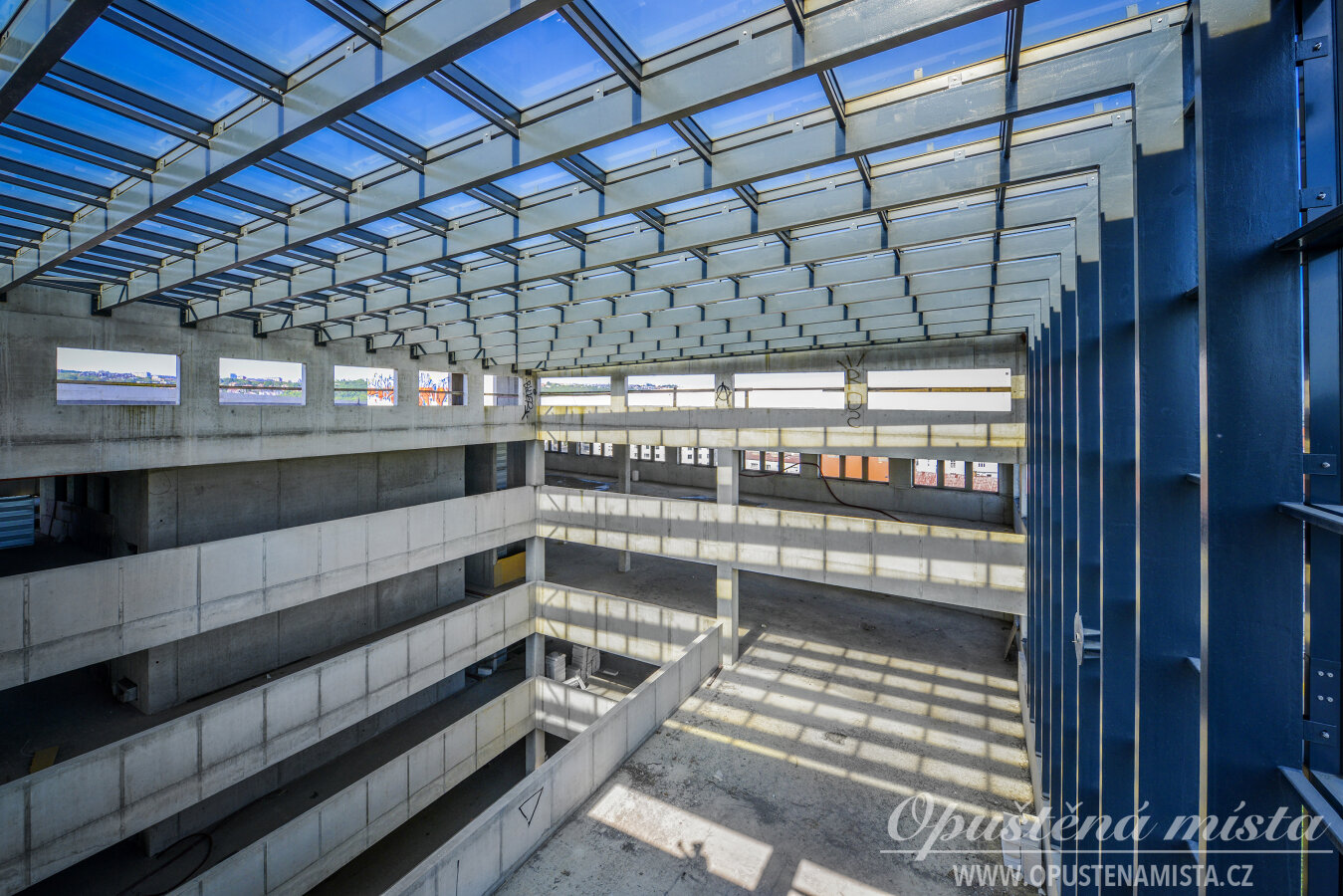

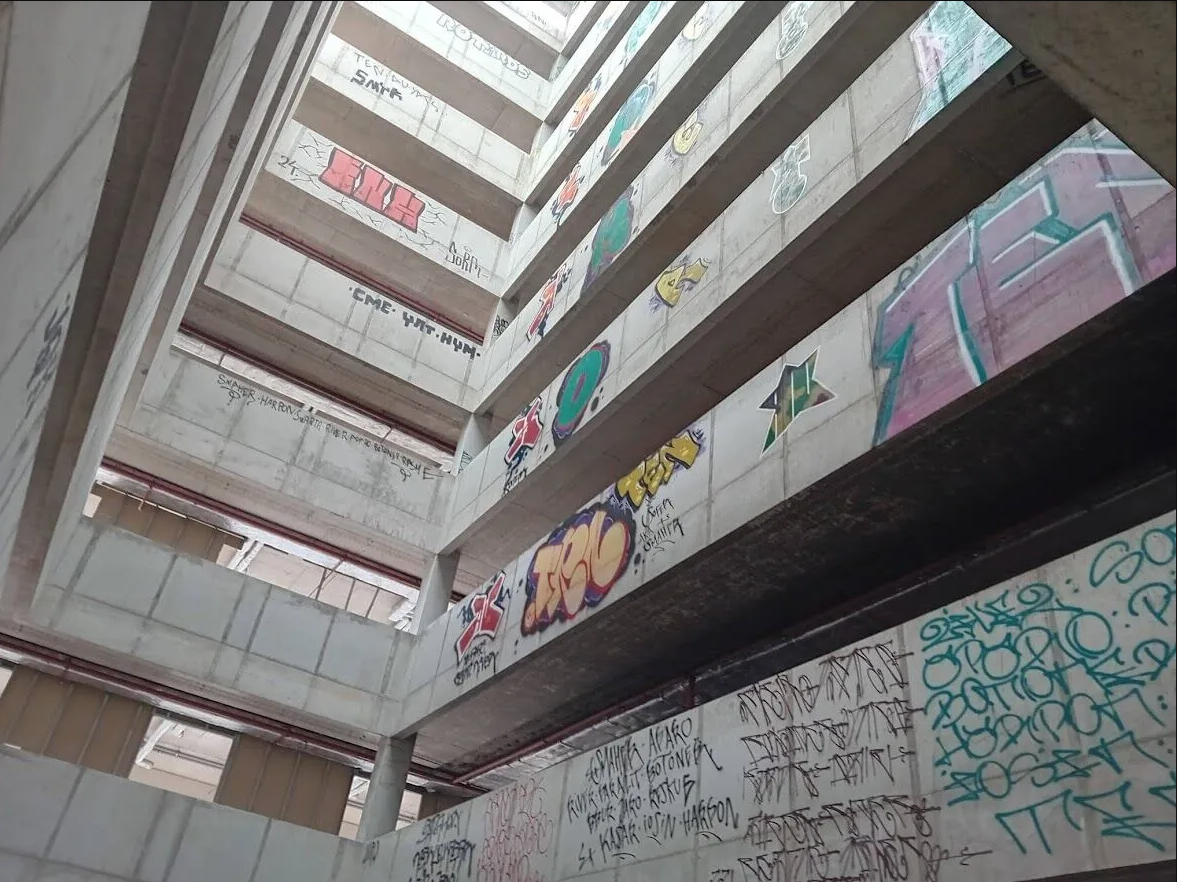

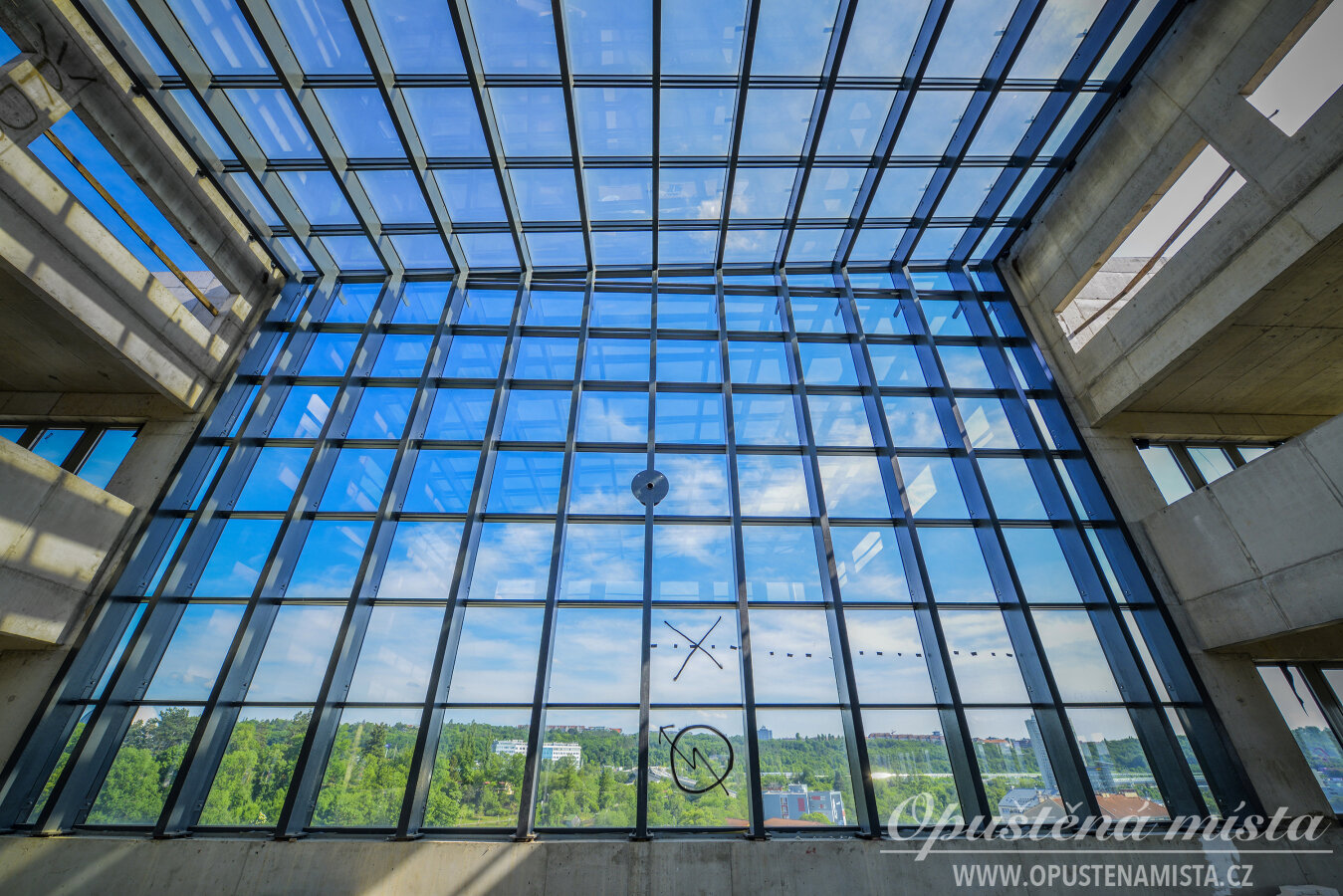

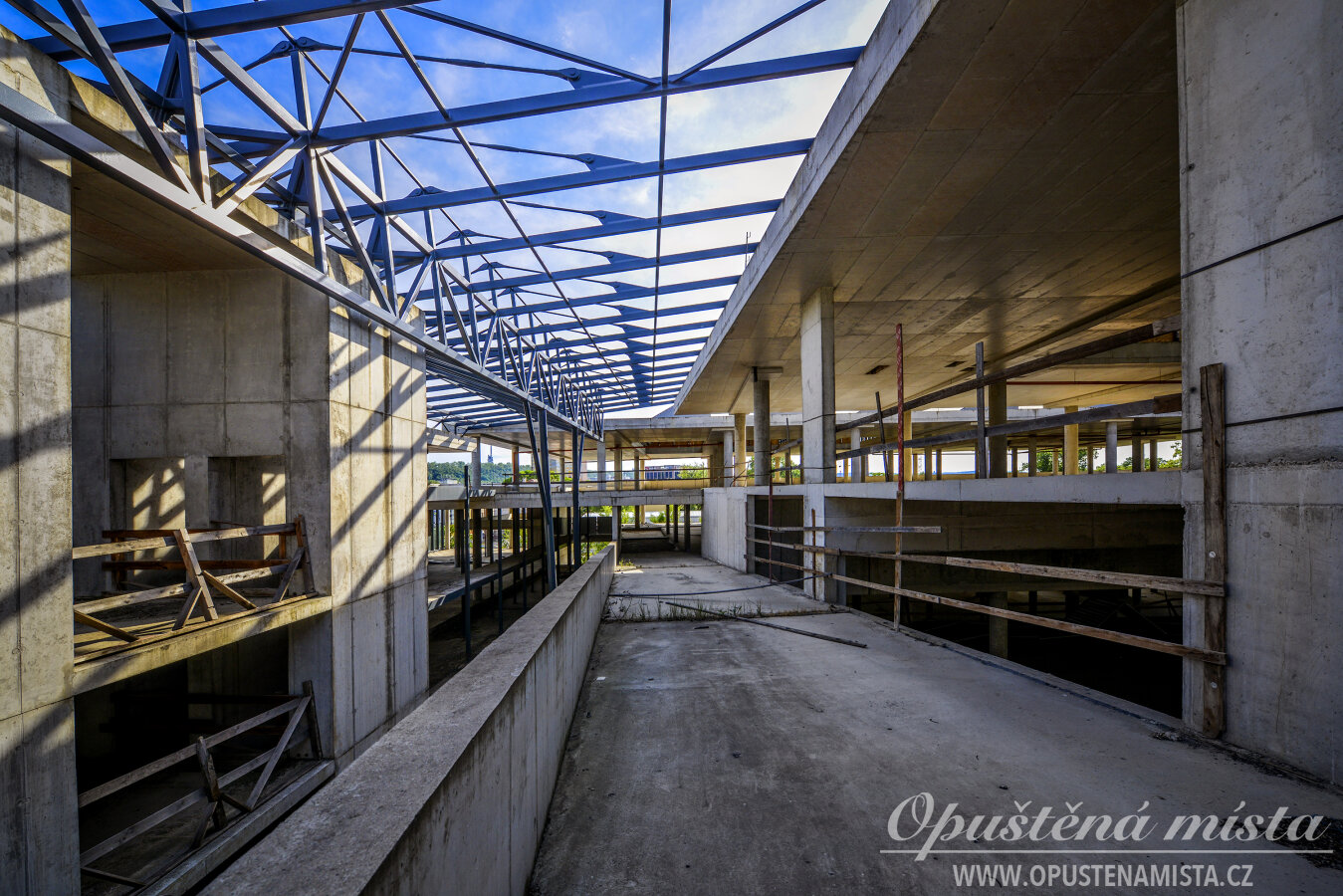

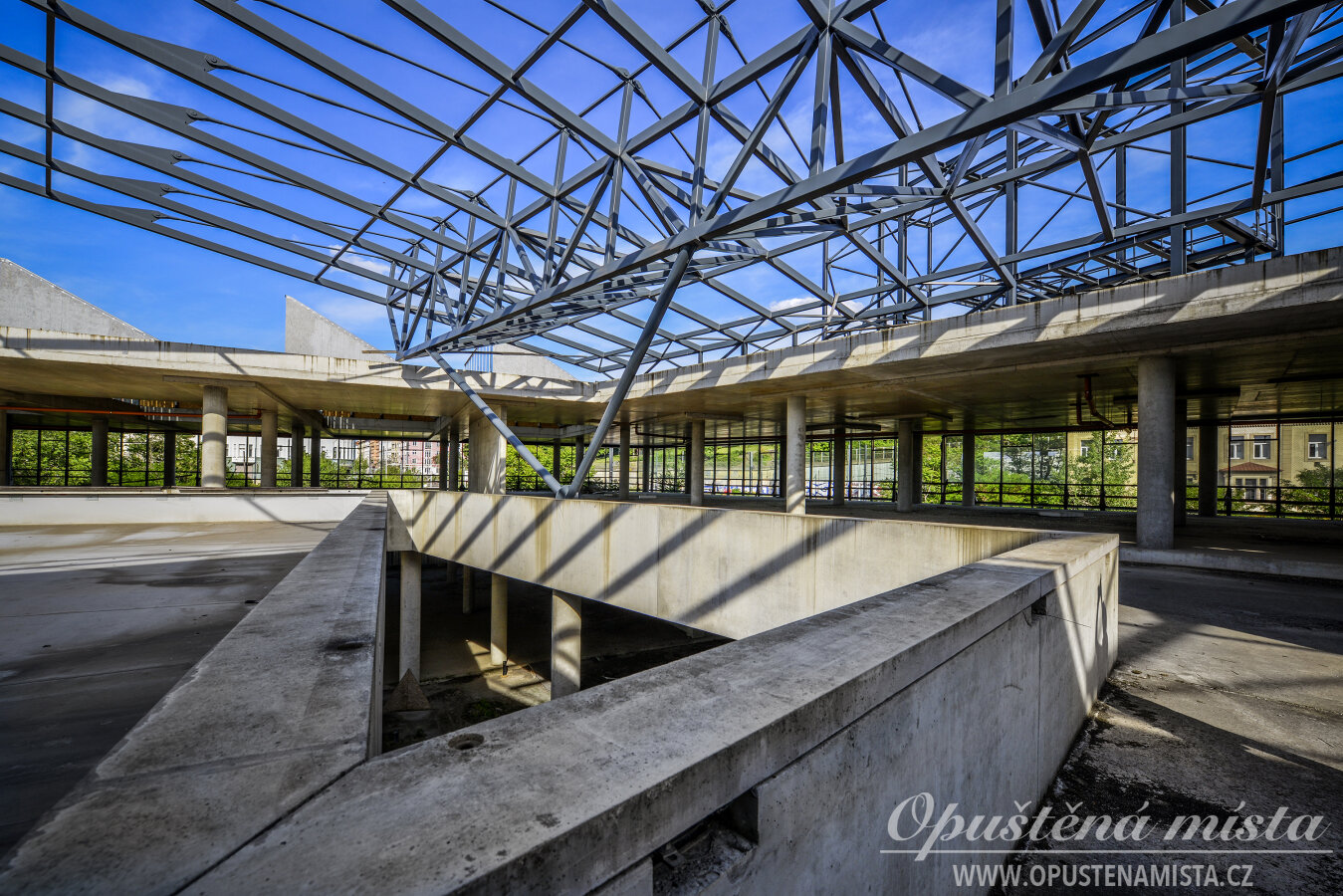

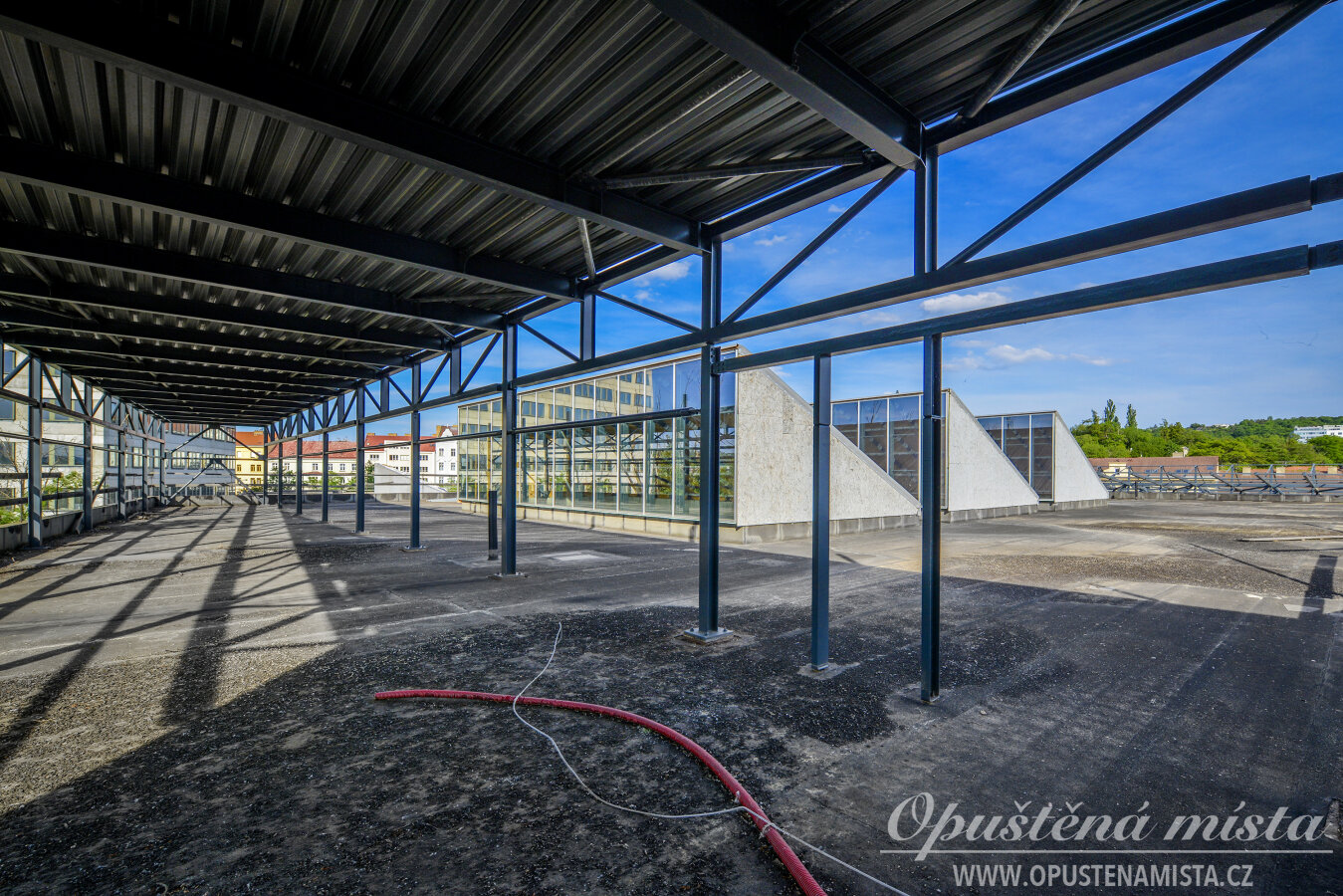

Ovšem realita je spíš taková, že den ode dne je stav budovy horší a horší:
Fotografie podléhají autorským právům a nesmí být jakkoliv použity bez souhlasu autora a bez uvedení odkazu www.opustenamista.cz
